収納たっぷりな回遊動線の平屋
宮崎市 FR様邸 新築工事
地域別|すべて
建築中レポート
- 1. 2026年08月28日
-
プラスターボード貼り

室内仕上げの下地材「プラスターボード」を貼っていきます。
このボードは、防火性・耐音性に優れるため、火に強く、音を伝えにくいという特性を持っています。部屋の区切りが分かりやすくなりますね!
下地が完了したら、クロスを丁寧に貼っていきます。
- 2. 2026年08月20日
-

床材施工
合板、プラスターボードの土台の上に床材が施工されました。一枚一枚手作業で根気よく施工していきます。床材の敷き込み後は完成まで傷つかないように丁寧に養生していきます。
- 3. 2026年08月05日
-
屋根板金工事

ガルバリウム鋼板屋根が施工されました。職人さんたちの丁寧な手仕事が分かります。
- 4. 2026年07月28日
-
躯体検査

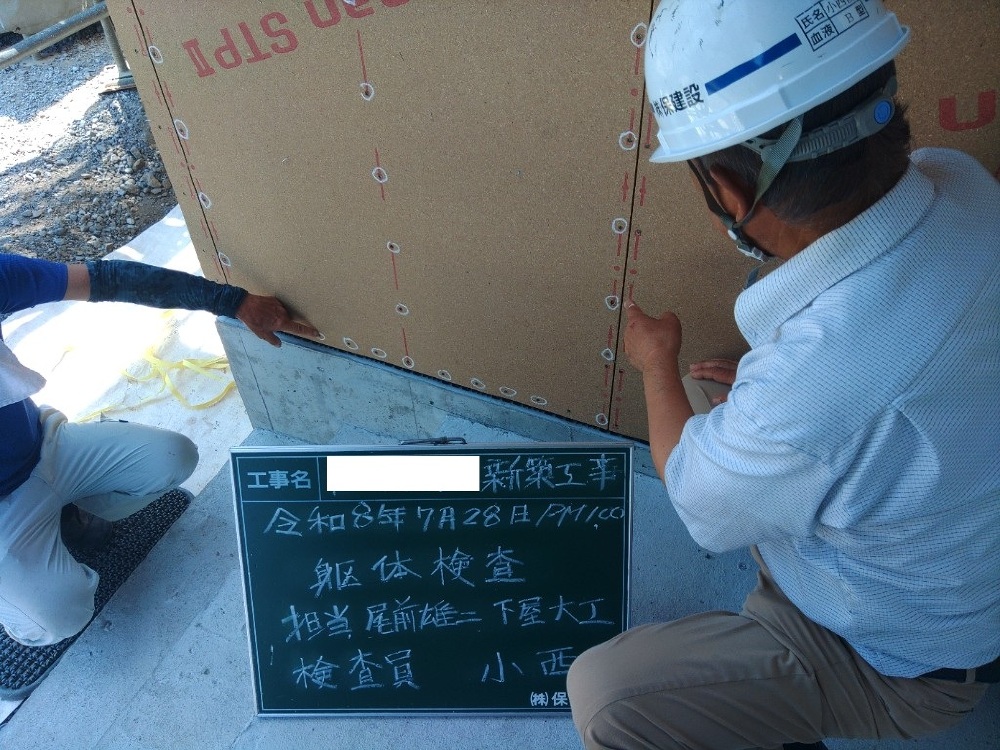

外部検査官により、躯体の検査を行いました。くぎ打ちのピッチ等も細かく検査されます。
- 5. 2026年07月27日
-
防蟻木部処理

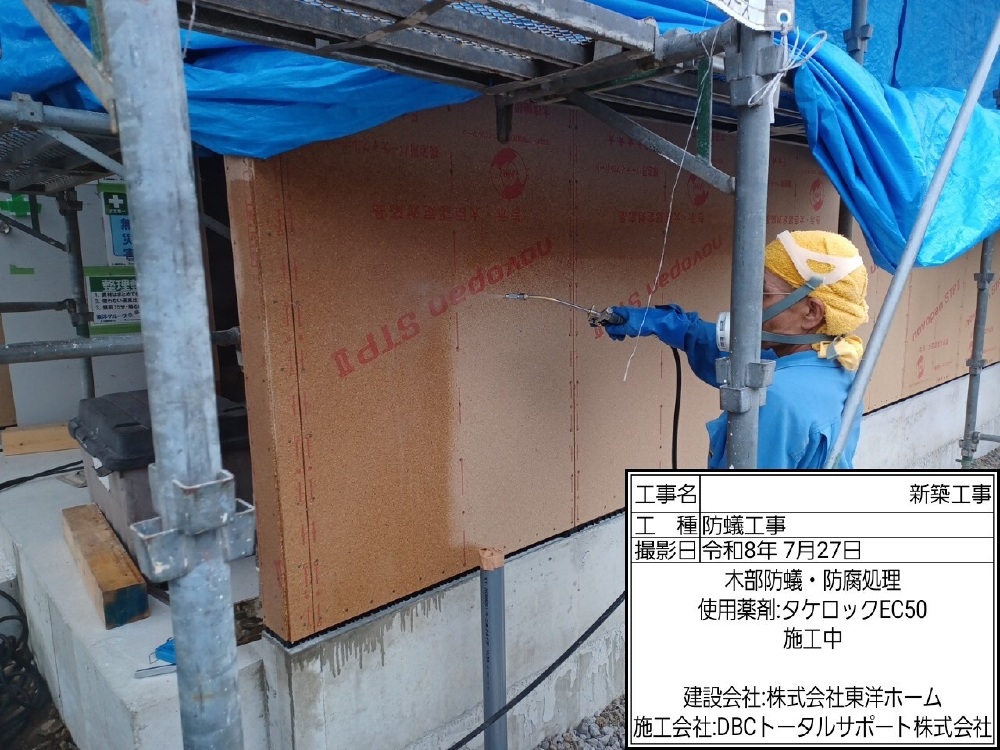

住宅の大敵「シロアリ」を防ぐ為の、木部処理を行いました。
防腐・防蟻処理は日本シロ蟻対策協会の規定する防除施工基本大網に則って工事しております。
- 6. 2026年07月18日
-
祝・上棟

晴天に恵まれる中、いよいよ大工さんたちとクレーンによる建て方の作業です。一気にお家の姿が出来上がります。
上棟後はすぐに建物を濡らさないようにビニールシートで養生をします。住まいの骨組みが見える短く貴重な姿です。
- 7. 2026年07月03日
-
JIO配筋検査

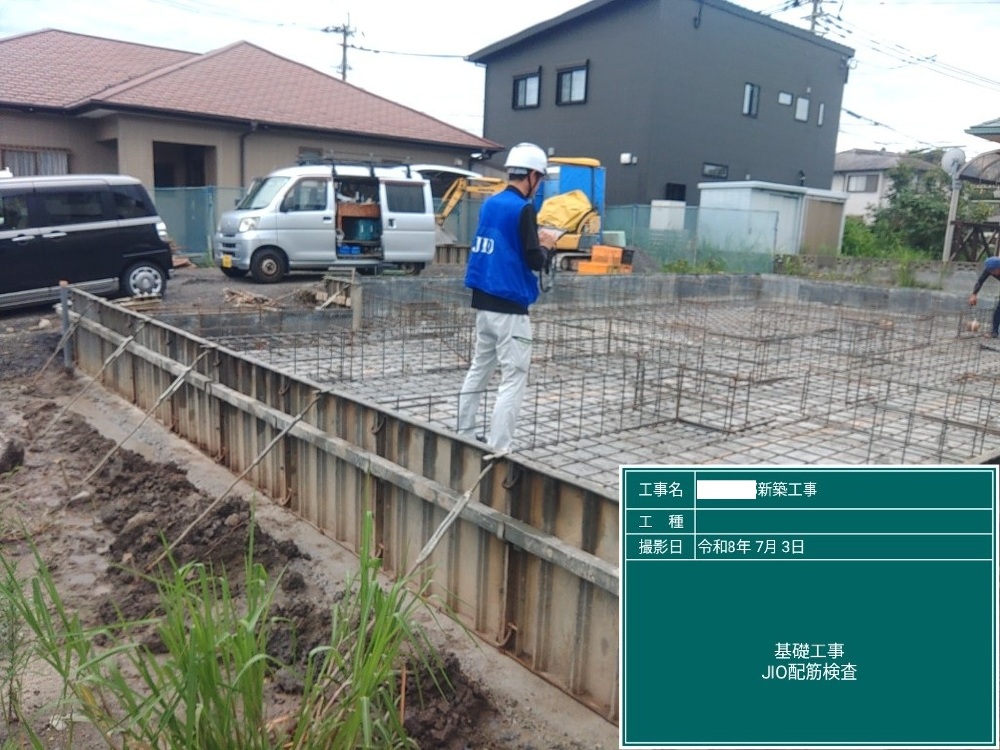

国土交通省登録・指定JI木部O(日本住宅保証検査機構)による配筋検査が行われました。基礎の配筋は、建物が完成してからでは確認することの出来ない構造上重要な部分です。検査員の方が図面を見ながら、配筋の太さやピッチなど時間をかけて隅々調べていきます。厳しい目でのチェックですが、各項目問題なく合格です!安心して下さいね♪
- 8. 2026年06月30日
-
防蟻・防腐処理

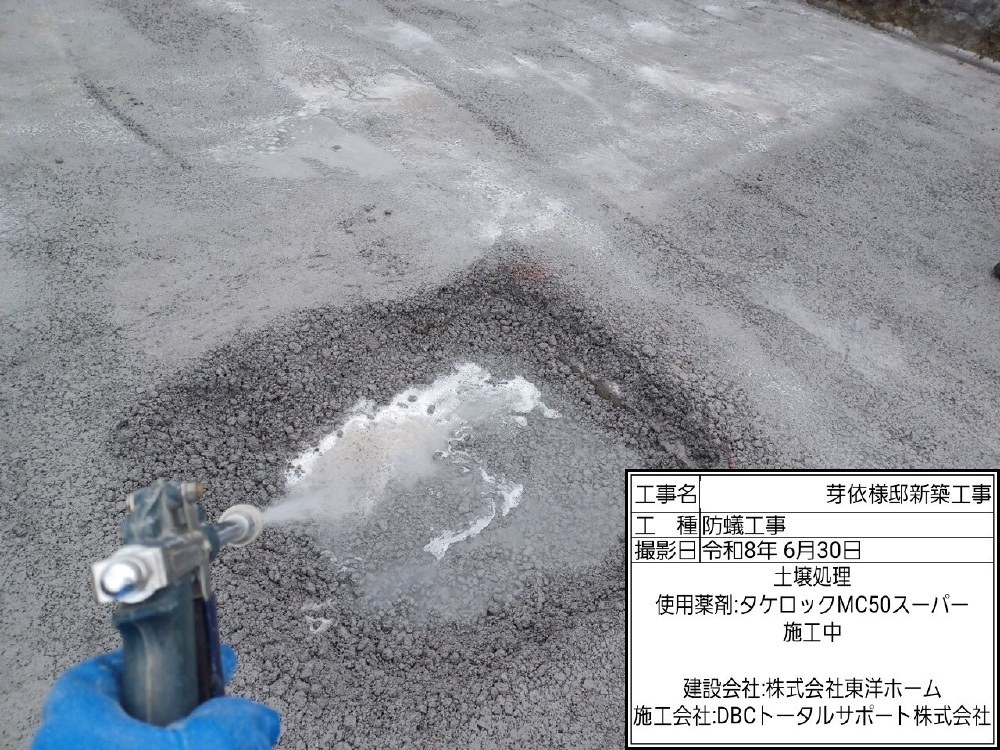

住宅の大敵「シロアリ」を防ぐ為の、土壌処理を行いました。
防腐・防蟻処理は日本シロ蟻対策協会の規定する防除施工基本大網に則って工事しております。
- 9. 2026年05月22日
-
地盤調査

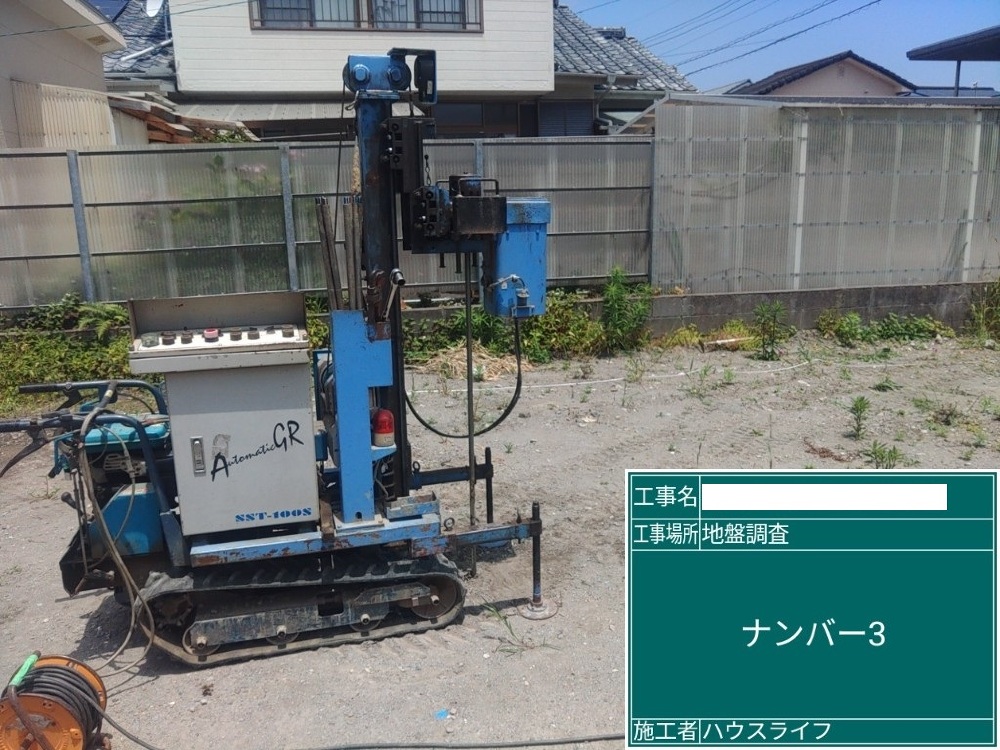

計画建物の重さに地盤が耐えられるかどうか、見ただけでは分からない地盤の強さを、地盤調査を実施することによって数値として把握します。「スウェーデン式サウンディング試験」で地盤調査を行いました。先端がキリ状になっているスクリューポイントを取り付けたロッドに荷重をかけ、N値を測定します。ロッドを埋め込み、5kg、15kg、25kg…と最大100kgまで負荷をかけて、規定の深さまでロッドをねじ込んでいきます。
建築予定の建物の四隅と中央部の計5ヶ所測定します。
