心地よく過ごすライトグレーの平屋
宮崎市 NT様邸 新築工事
地域別|すべて
建築中レポート
- 1. 2024年04月06日
-
防蟻・防腐処理
住宅の大敵「シロアリ」を防ぐ為の、土壌処理を行いました。
防腐・防蟻処理は日本シロ蟻対策協会の規定する防除施工基本大網に則って工事しております。
- 2. 2024年04月18日
-
基礎型枠施工完了
基礎型枠の施工が完了しました。立ち上がり基礎幅の中心に鉄筋がまっすぐ通っています。職人さんの技術が素晴らしい事がわかります。アンカーボルトやホールダウン金物の位置等も設計図書を基に設置を確認しました。
- 3. 2024年04月25日
-
床下断熱材
1階の床下部分の断熱材を土台の間にはめ込み、上に合板を貼って床組完成です。
- 4. 2024年05月06日
-
祝・上棟
晴天に恵まれる中、いよいよ大工さんたちとクレーンによる建て方の作業です。一気にお家の姿が出来上がります。
上棟後はすぐに建物を濡らさないようにビニールシートで養生をします。骨組みが見える貴重な姿です。
- 5. 2024年05月15日
-
屋根板金工事

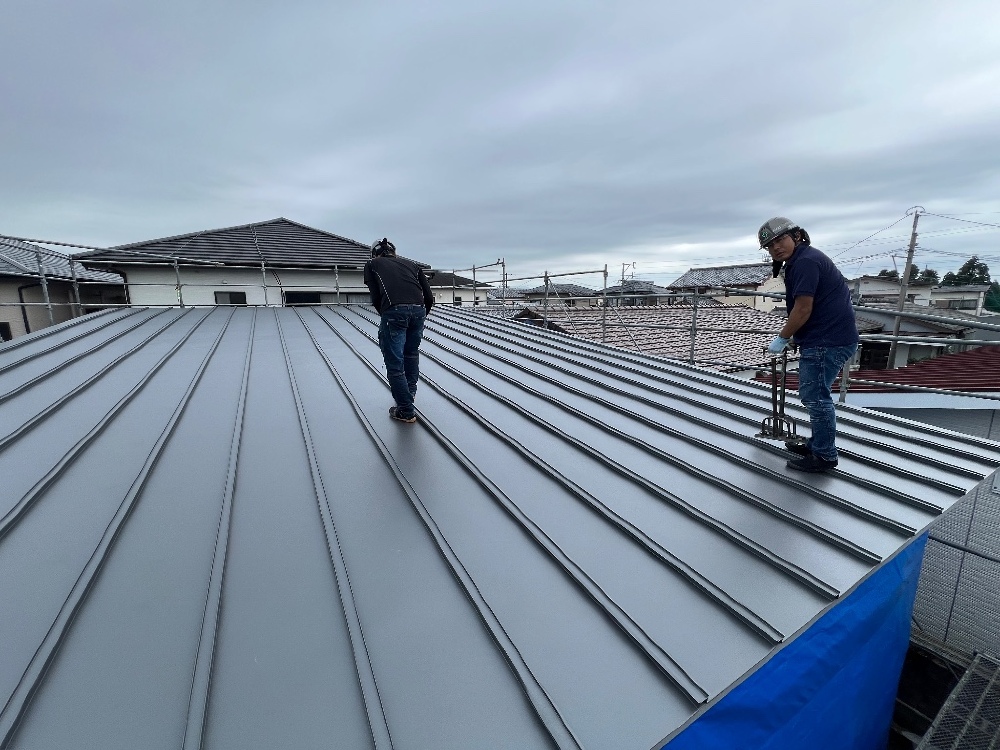

ガルバリウム鋼板屋根が施工されました。
- 6. 2024年05月23日
-
躯体検査
外部検査官により、躯体の検査を行いました。くぎ打ちのピッチ等も細かく検査されます。
- 7. 2024年05月30日
-
断熱材吹き付け状況(SDGs取り組みの一つ)

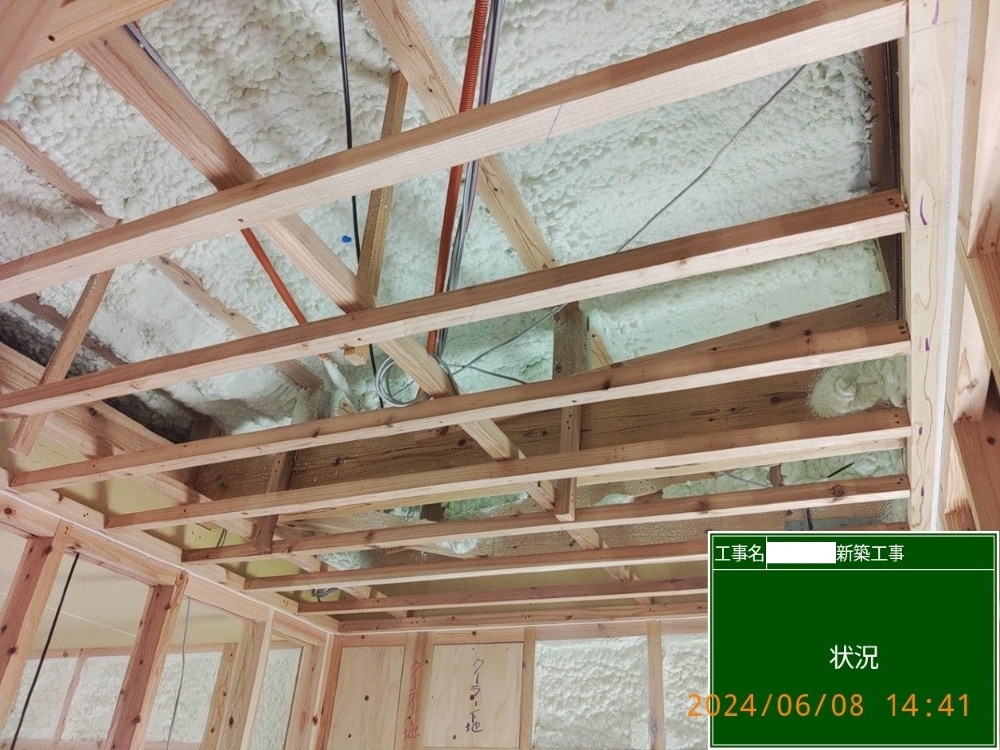

SDGsの取り組みの一つで、環境負荷低減に貢献する植物由来の原料を配合した断熱材を採用しています。現場での発泡断熱材で隙間なく吹き付けていきます。隙間の生じず、高い断熱性能と気密性能を同時に施工する事で、ほかの断熱材に比べて優れた断熱性能を発揮します。高気密・高断熱な東洋ホームのお家です。従来隙間から入り込んでいた外部の騒音や気になる内部の生活音の漏れもシャットアウト!
- 8. 2024年06月04日
-
外壁工事
外壁工事が始まりました。
透湿・防水シートを貼り、銅縁を入れて通気層を確保した後、外壁材を施工します。
- 9. 2024年06月11日
-
木工事
お家の内部を丁寧に造りこんでいく木工事の状況です。
- 10. 2024年06月20日
-
板金工事

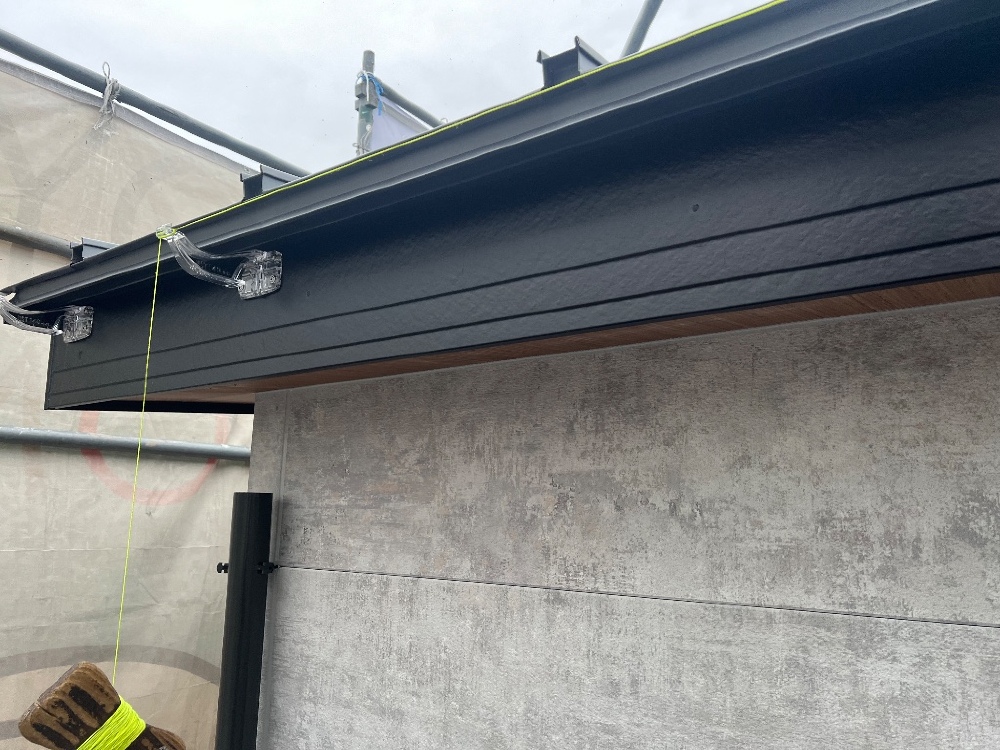

雨どい取り付け等の板金工事が行われました。
- 11. 2024年06月29日
-
木工事完了検査
大工さんによる木工事完了を前に、外部検査官及び大工さん立会いのもとビスのピッチや仕上がりをチェックし、完了の検査を行いました。
- 12. 2024年07月05日
-
内装・クロス工事
内部造作、壁紙クロス関係の工事がスタートしました。いよいよ完成間近です。
- 13. 2024年07月10日
-
左官工事
左官工事がスタートしました。細かい作業をすすめていきます。
- 14. 2024年07月24日
-
外構工事
外壁工事が始まりました。
透湿・防水シートを貼り、銅縁を入れて通気層を確保した後、外壁材を施工します。
