建築中レポート

1. 2022年02月18日
高岡モデル 縄張り

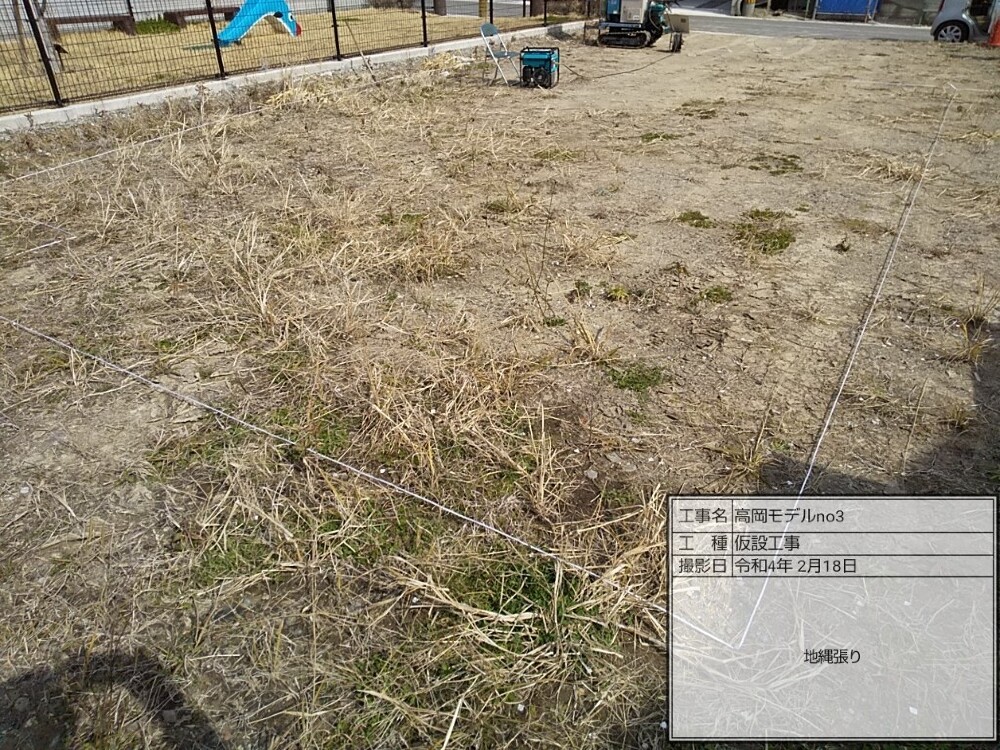

縄張り

基礎工事を始める前の縄張りが行われました。これにより実際の建物の大きさや駐車場の位置等を体感することが出来ます。
いよいよ着工です!完成までレポートを続けていきますので、お楽しみに♪

2. 2022年02月25日
高岡モデル 基礎下地造り

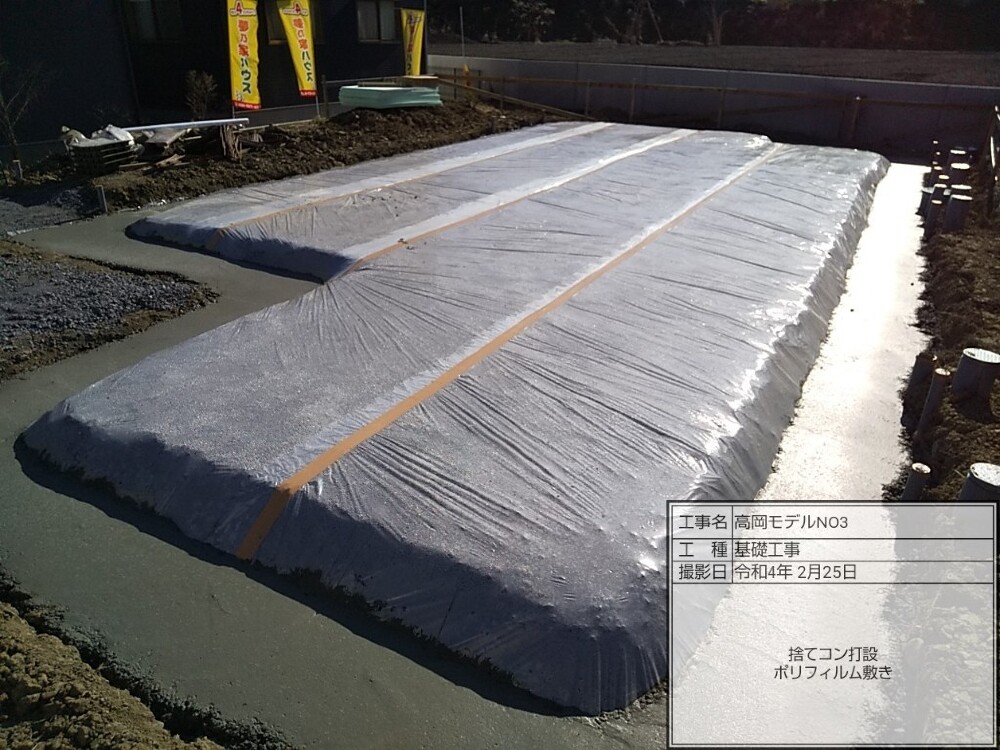

基礎下地造り

土を掘り砕石を入れて、基礎の下地を造りました。湿気があがらないようにシートも敷いています。

3. 2022年03月12日
高岡モデル 土台工事 基礎パッキン

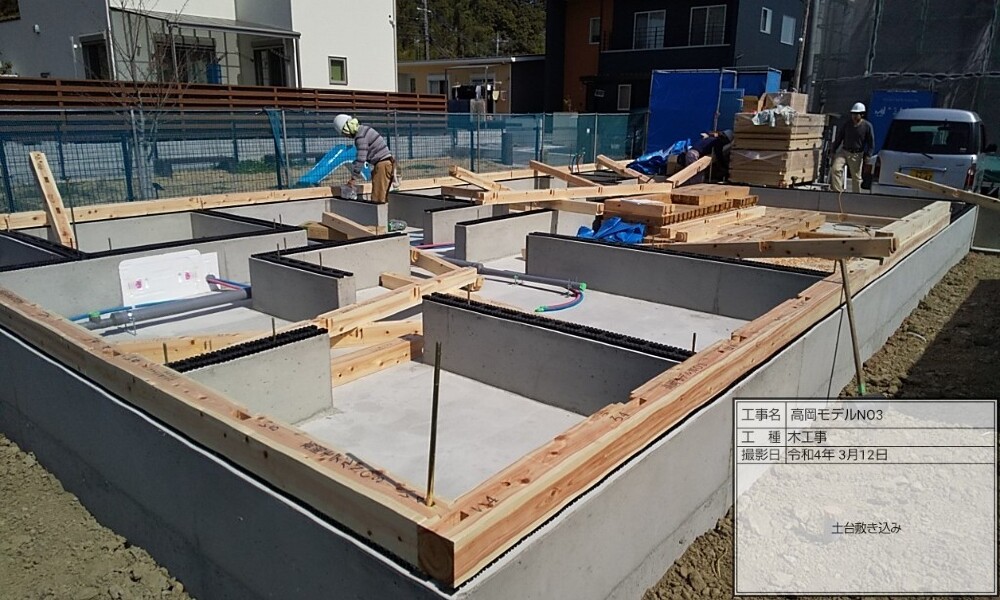

土台工事 基礎パッキン

建物の土台工事を開始しました。
基礎パッキンは床下の換気を良くすると共に基礎と土台の縁を切り、コンクリートが吸った湿気を土台に上げない役目があります。
これで、シロアリを寄せ付けない立派な土台が完成します。

4. 2022年03月16日
高岡モデル 祝・上棟

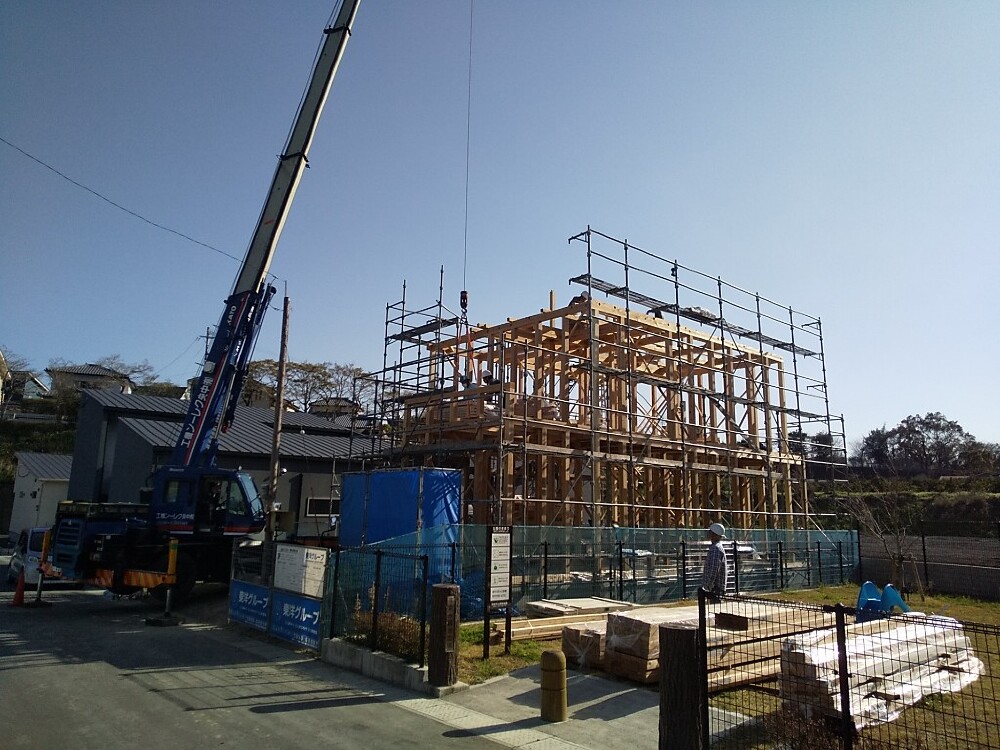

祝・上棟

晴天に恵まれる中、いよいよ大工さんたちとクレーンによる建て方の作業です。一気にお家の姿が出来上がります。
上棟後はすぐに建物を濡らさないようにビニールシートで養生をします。骨組みが見える貴重な姿です。

5. 2022年03月24日
高岡モデル 屋根工事

屋根工事

屋根には防水、断熱対策として「アスファルトルーフ」と「遮熱ノアガードⅡ(ゴムアスルーフ+遮熱シート)」を採用しています。工事用の足場が撤去されると間近で見ることは出来ませんが、お家を雨から守ってくれる重要な部分ですので丁寧に施工しています。

6. 2022年03月30日

高岡モデル JIO躯体検査

JIO躯体検査

国土交通省登録・指定のJIO(日本住宅保証検査機構)による2回目の検査です。柱・梁や筋交い・外壁パネル等が図面通りに配置され、それらが設計通り金物で補強されているか、屋根は規定通り造られているか等細かくチェックします。見えなくなってしまう所だからこそ、厳しい目で見て頂くと安心できます。もちろん何も指摘を受けること無く合格しました。

7. 2022年04月09日
高岡モデル 断熱材吹き付け状況(SDGs取り組みの一つ)

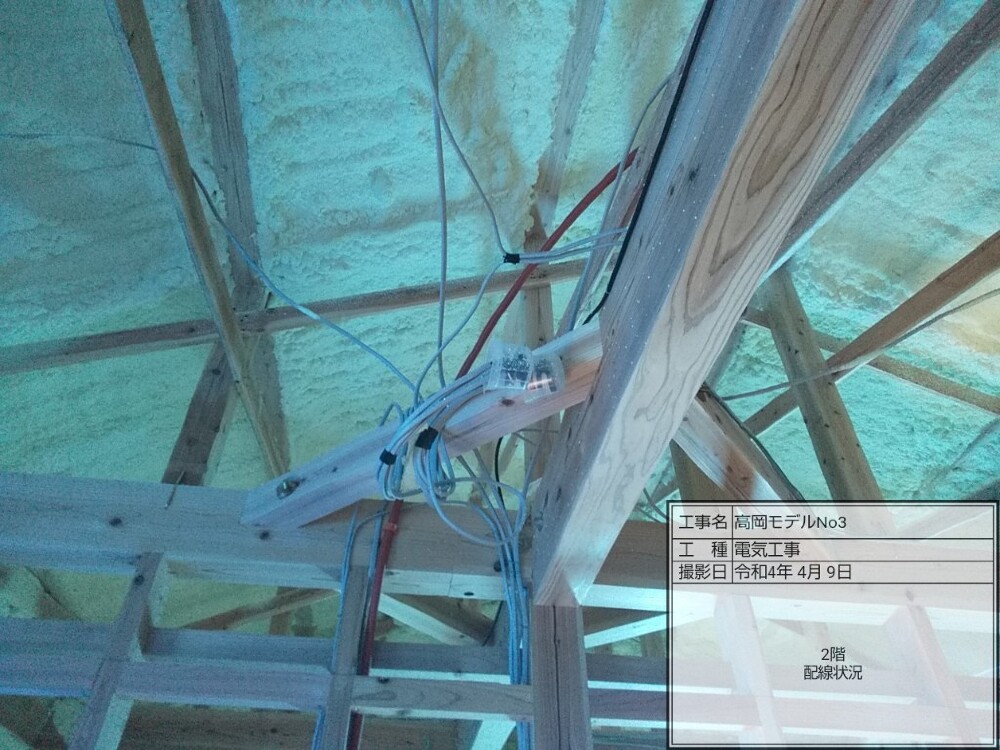

断熱材吹き付け状況(SDGs取り組みの一つ)

SDGsの取り組みの一つで、環境負荷低減に貢献する植物由来の原料を配合した断熱材を採用しています。現場での発泡断熱材で隙間なく吹き付けていきます。隙間の生じず、高い断熱性能と気密性能を同時に施工する事で、ほかの断熱材に比べて優れた断熱性能を発揮します。従来隙間から入り込んでいた外部の騒音や気になる内部の生活音の漏れもシャットアウト!

8. 2022年04月18日

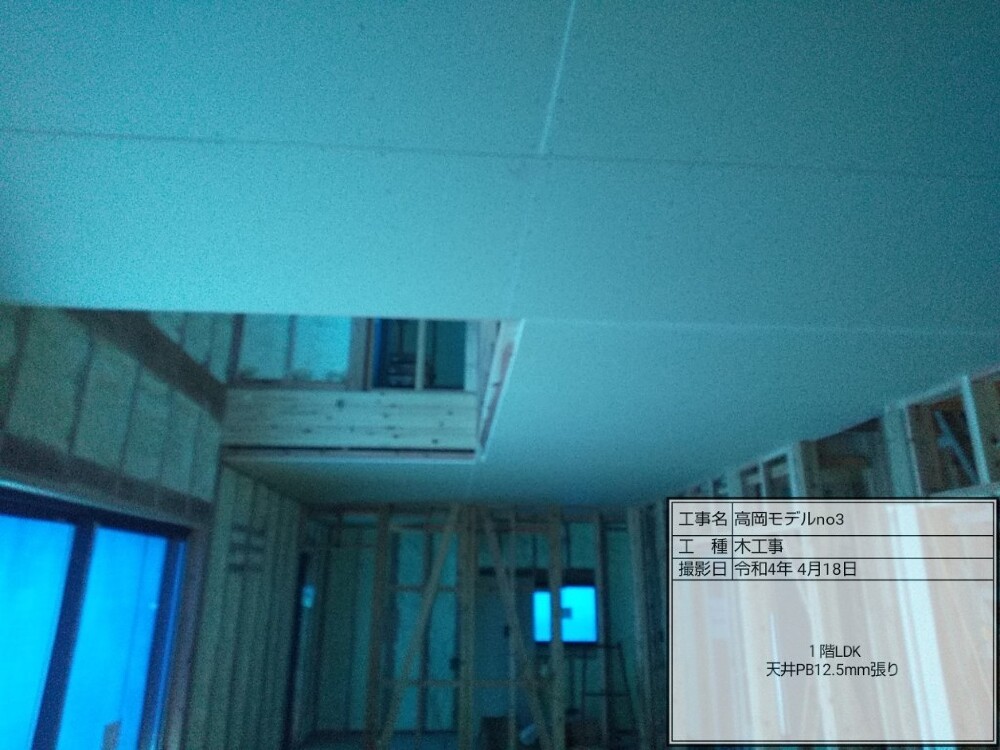

高岡モデル 天井下地

天井下地

天井下地工事が行われました。

9. 2022年05月02日

高岡モデル 外壁工事

外壁工事

外壁工事が始まりました。
透湿・防水シートを貼り、銅縁を入れて通気層を確保した後、外壁材を施工します。

10. 2022年05月26日

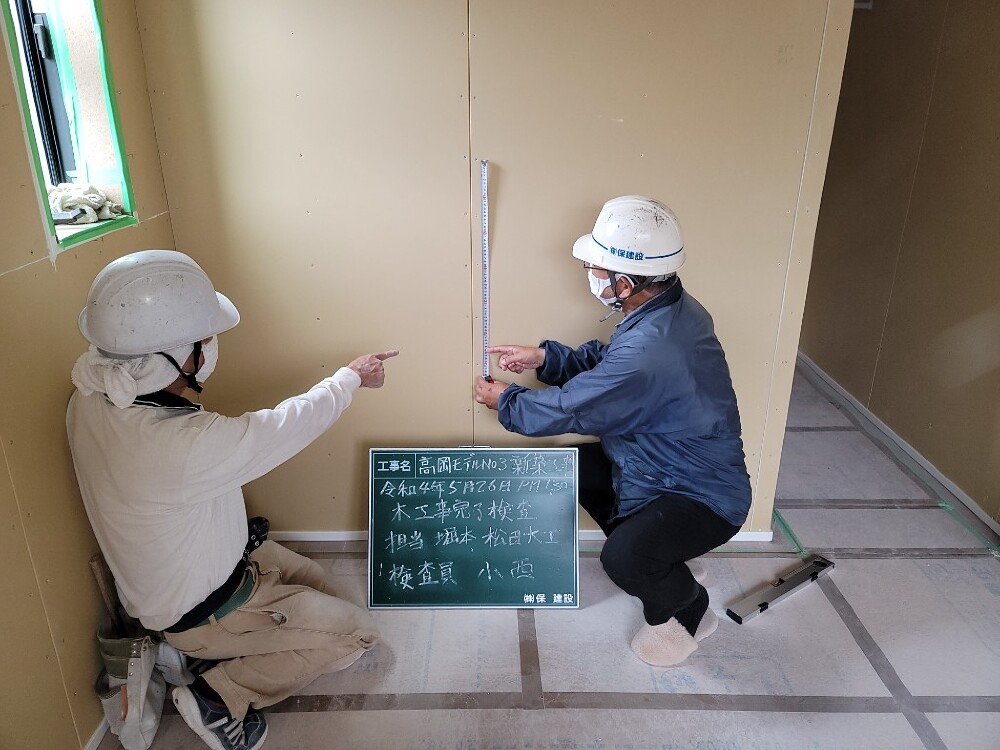

高岡モデル 木工事完了検査

木工事完了検査

大工さんによる木工事完了を前に、外部検査官及び大工さん立会いのもとビスのピッチや仕上がりをチェックし、完了の検査を行いました。

11. 2022年06月09日
高岡モデル クロス下地

クロス下地

内装の左官工事が始まりました。下地の段差・穴を平にするためにパテ処理を行いました。この作業を丁寧にしてもらうことで、美しい仕上がりになります。

12. 2022年06月20日

高岡モデル 内装工事

内装工事

内装の工事状況です、電気もつきしっかりとお家の完成に近づいています。

13. 2022年06月27日
高岡モデル 社内検査

社内検査

社内&保会(東洋ホーム協力業者会)と共に建物の検査後、住宅センターの完了検査、お施主様の検査と段階をおっていきます。

14. 2022年06月30日
高岡モデル 外構工事

外構工事

お家の完成を前にお庭や駐車場などの外構工事を行っていきます。

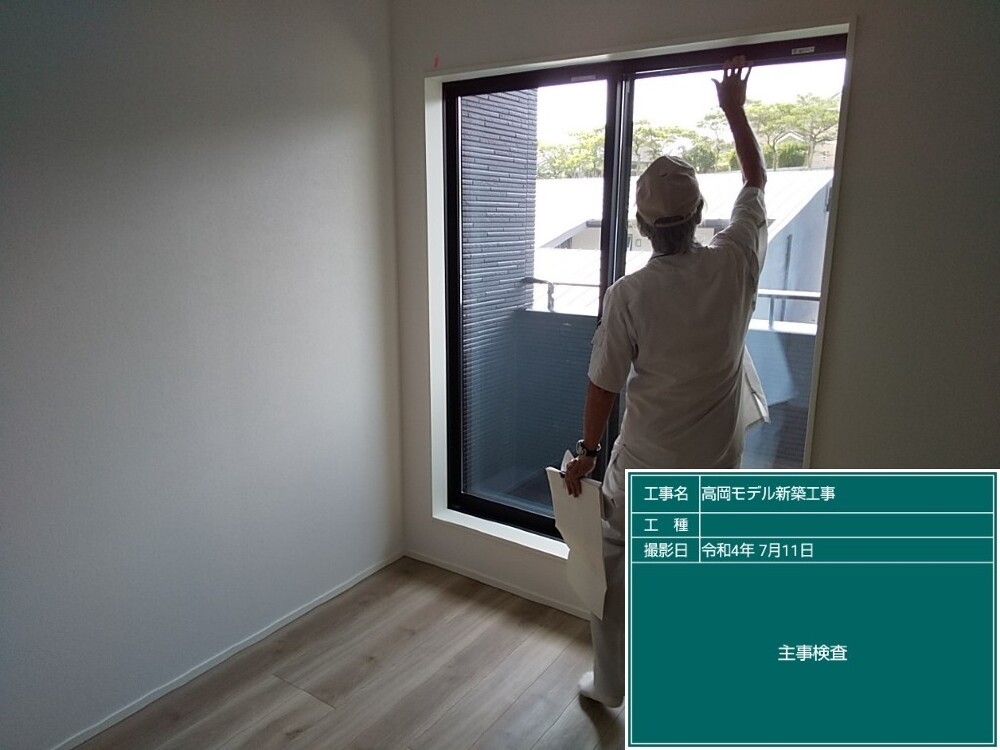

15. 2022年07月11日
高岡モデル 社内検査

社内検査

社内&保会(東洋ホーム協力業者会)と共に建物の検査後、住宅センターの完了検査、お施主様の検査と段階をおっていきます。
