広々タイルデッキの活躍する平屋
宮崎市 KT様邸 新築工事
地域別|すべて
建築中レポート
- 1. 2023年12月26日
-

縄張り
基礎工事を始める前の縄張りが行われました。これによりお客様と実際の建物の大きさや駐車場の位置等を体感することが出来ます。
いよいよ KT様邸の着工です!完成までレポートを続けていきますので、お楽しみに♪
- 2. 2024年01月17日
-
地盤調査

「スウェーデン式サウンディング試験」で地盤調査を行いました。先端がキリ状になっているスクリューポイントを取り付けたロッドに荷重をかけ、N値を測定します。ロッドを埋め込み、5kg、15kg、25kg・・・と最大100kgまで負荷をかけて、規定の深さまでロッドをねじ込んでいきます。
建築予定の建物の四隅と中央部の計5ヶ所測定します。
- 3. 2024年01月31日
-

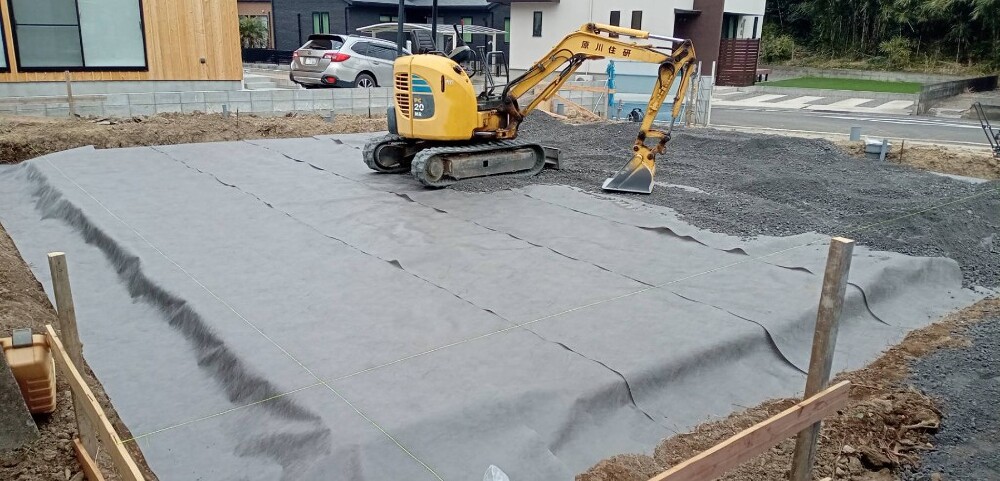

テクトンシート敷込・転圧
テクトンシートの敷込を行いました。地盤を安定させる工法です。不同沈下を防ぐのはもちろん、有害物質を発生させません。続けて砕石敷込を行います。基礎が沈まない様に必要な地耐力を出します。
- 4. 2024年02月06日
-

JIO配筋検査
国土交通省登録・指定JIO(日本住宅保証検査機構)による配筋検査が行われました。基礎の配筋は、建物が完成してからでは確認することの出来ない構造上重要な部分です。検査員の方が、図面を見ながら、配筋の太さやピッチなど時間をかけて隅々調べていきます。厳しい目でのチェックですが、各項目問題なく合格です!安心して下さいね♪
- 5. 2024年02月17日
-

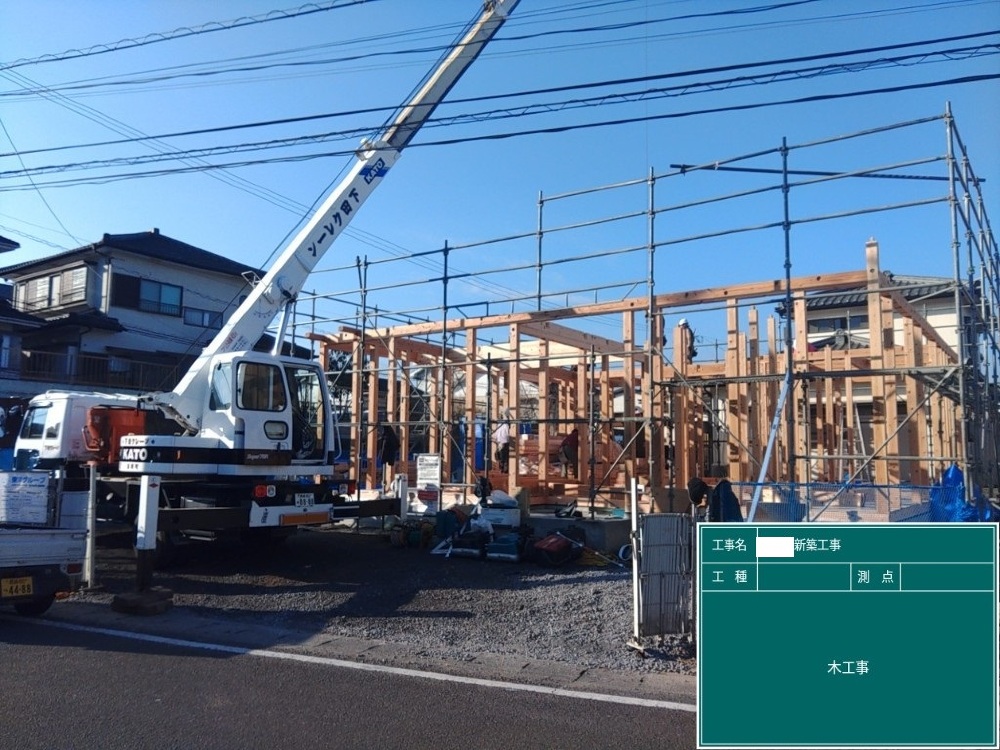

祝・上棟
晴天に恵まれる中、いよいよ大工さんたちとクレーンによる建て方の作業です。一気にお家の姿が出来上がります。
上棟後はすぐに建物を濡らさないようにビニールシートで養生をします。骨組みが見える貴重な姿です。
- 6. 2024年02月27日
-

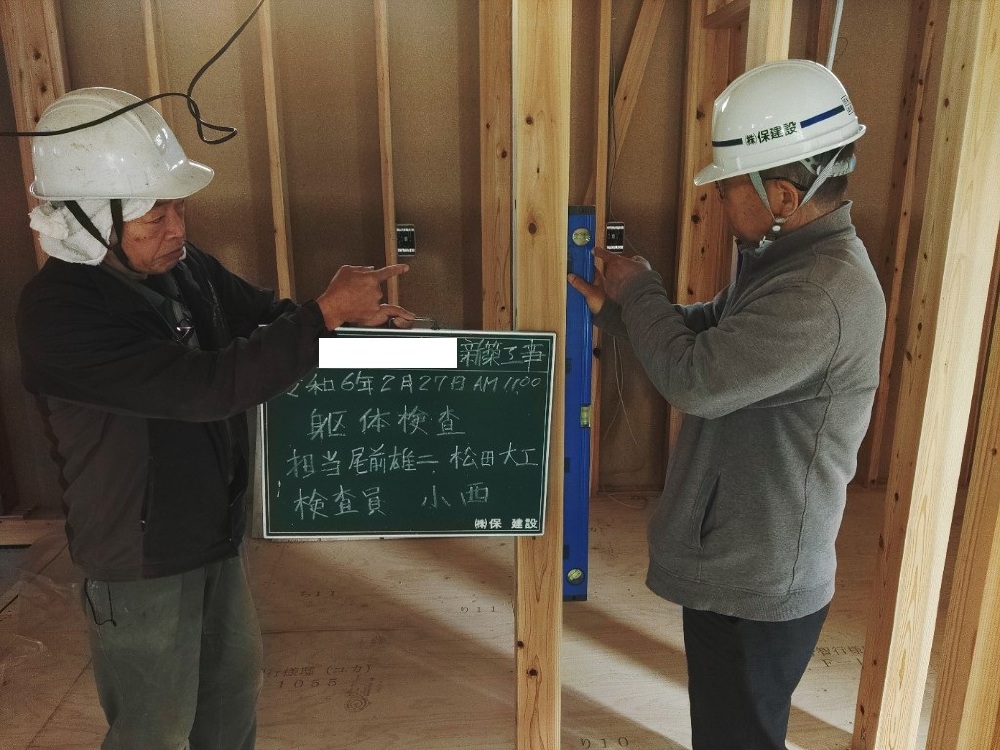

躯体検査
国土交通省登録・指定のJIO(日本住宅保証検査機構)による2回目の検査です。柱・梁や筋交い・外壁パネル等が図面通りに配置され、それらが設計通り金物で補強されているか、屋根は規定通り造られているか等細かくチェックします。見えなくなってしまう所だからこそ、厳しい目で見て頂くと安心できます。もちろん何も指摘を受けること無く合格しました。
- 7. 2024年03月07日
-

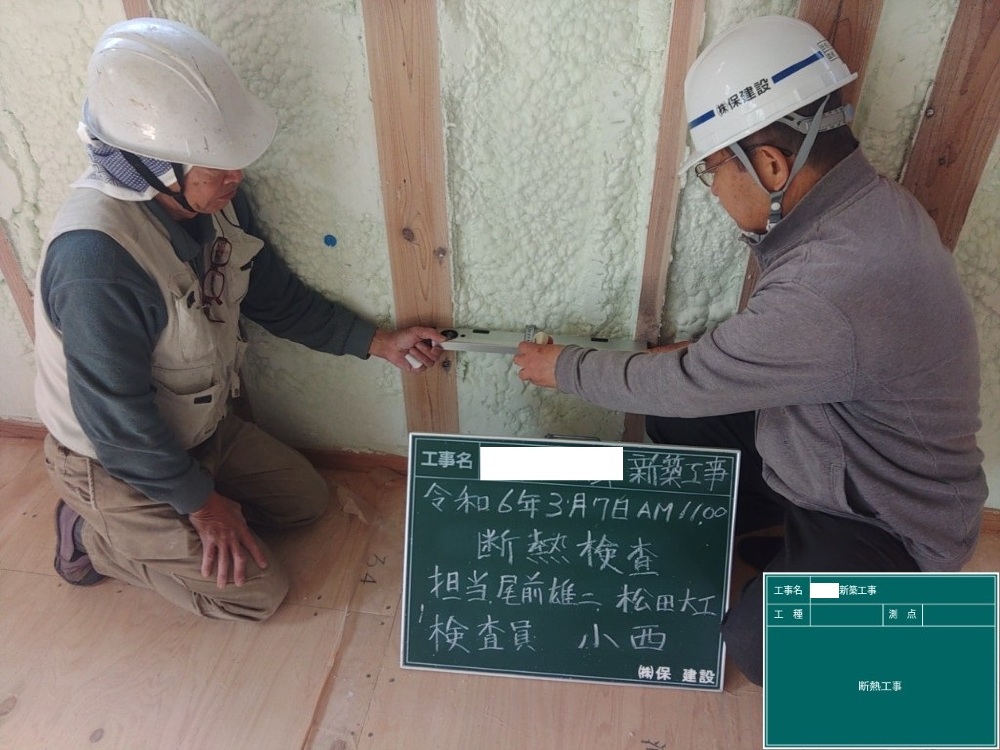

断熱材吹き付け状況(SDGs取り組みの一つ)
SDGsの取り組みの一つで、環境負荷低減に貢献する植物由来の原料を配合した断熱材を採用しています。現場での発泡断熱材で隙間なく吹き付けていきます。隙間の生じず、高い断熱性能と気密性能を同時に施工する事で、ほかの断熱材に比べて優れた断熱性能を発揮します。高気密・高断熱な東洋ホームのお家です。従来隙間から入り込んでいた外部の騒音や気になる内部の生活音の漏れもシャットアウト!
- 8. 2024年03月15日
-

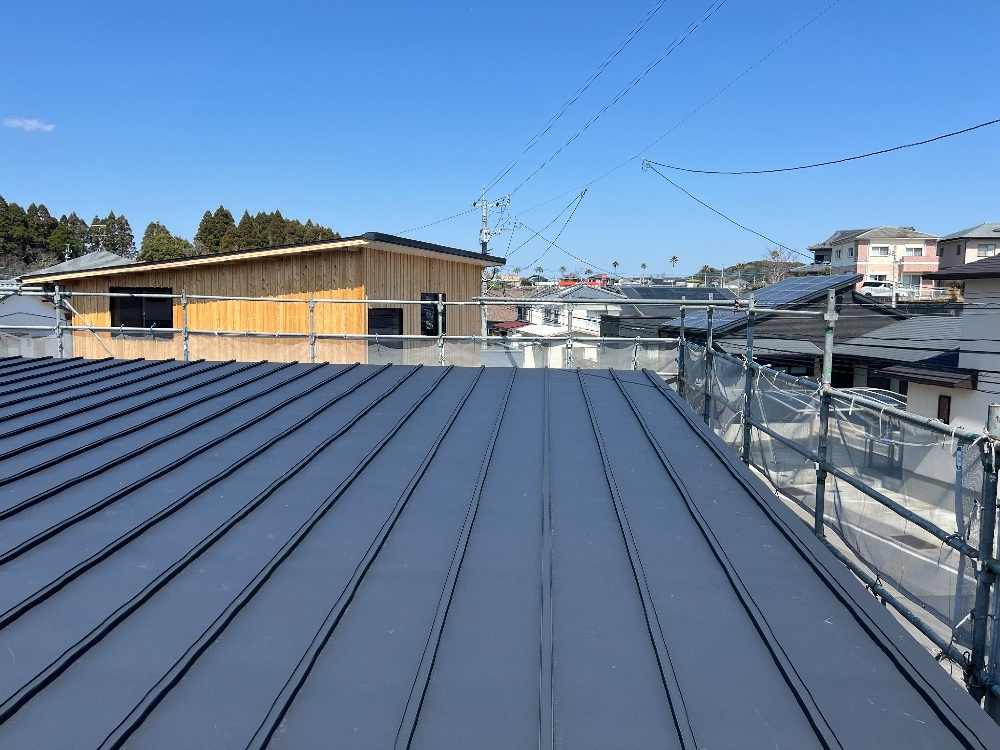

屋根板金工事
ガルバリウム鋼板屋根が施工されました。
- 9. 2024年03月23日
-

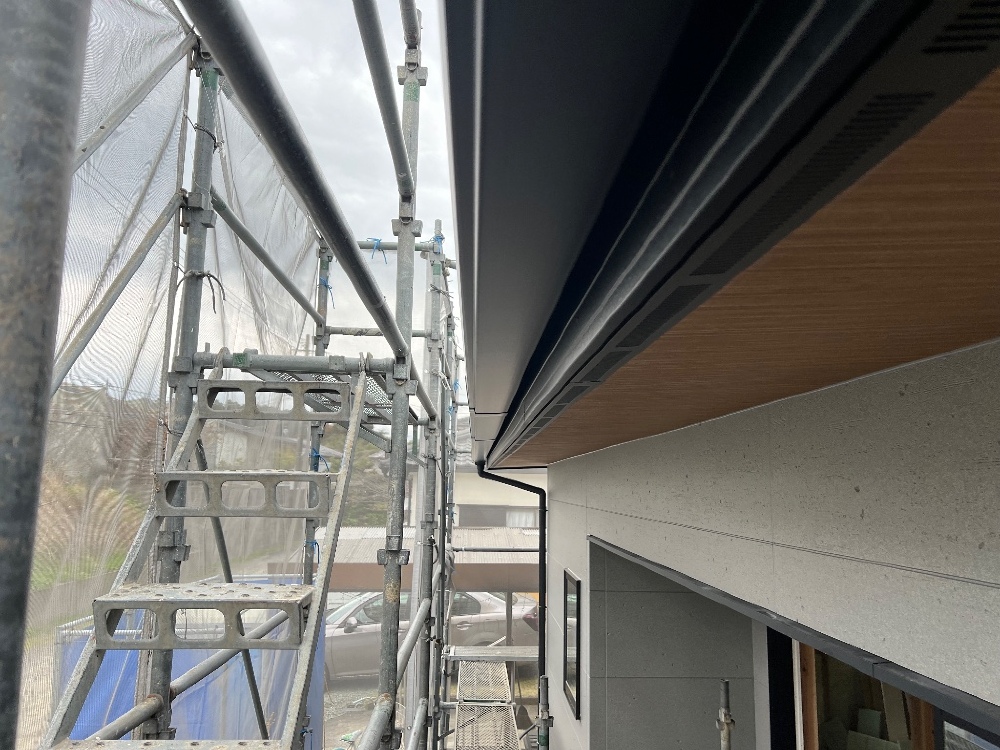

板金工事
雨どい取り付け等の板金工事が行われました。
- 10. 2024年03月29日
-
木工事
お家の内部を丁寧に造りこんでいく木工事の状況です。
- 11. 2024年04月13日
-

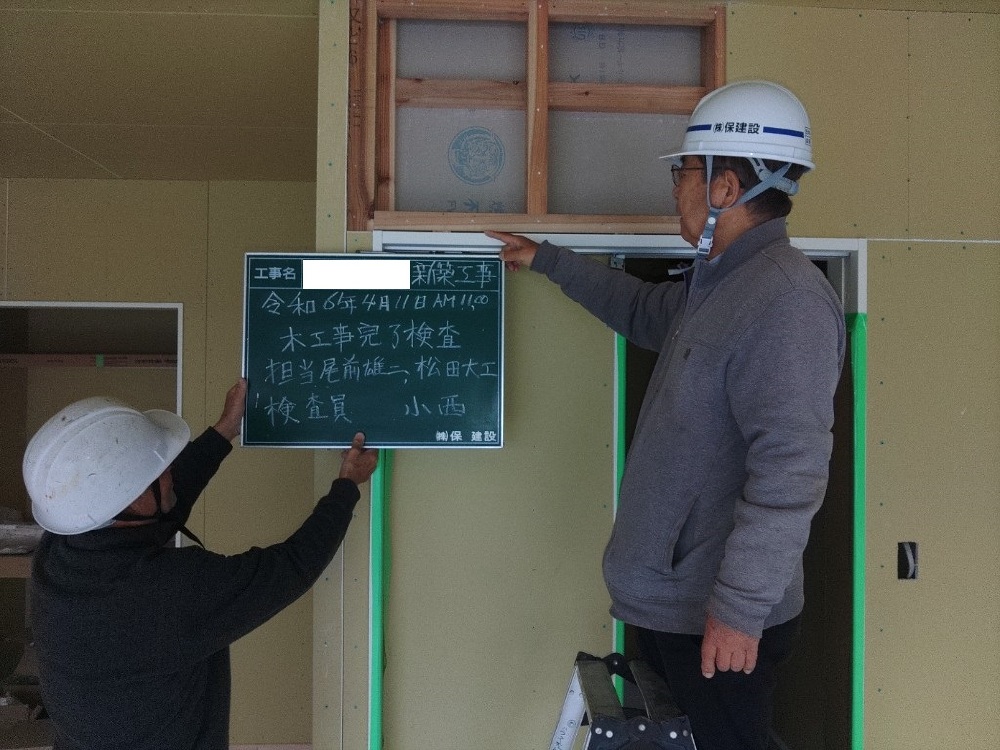

木工事完了検査
大工さんによる木工事完了を前に、外部検査官及び大工さん立会いのもとビスのピッチや仕上がりをチェックし、完了の検査を行いました。
- 12. 2024年04月20日
-

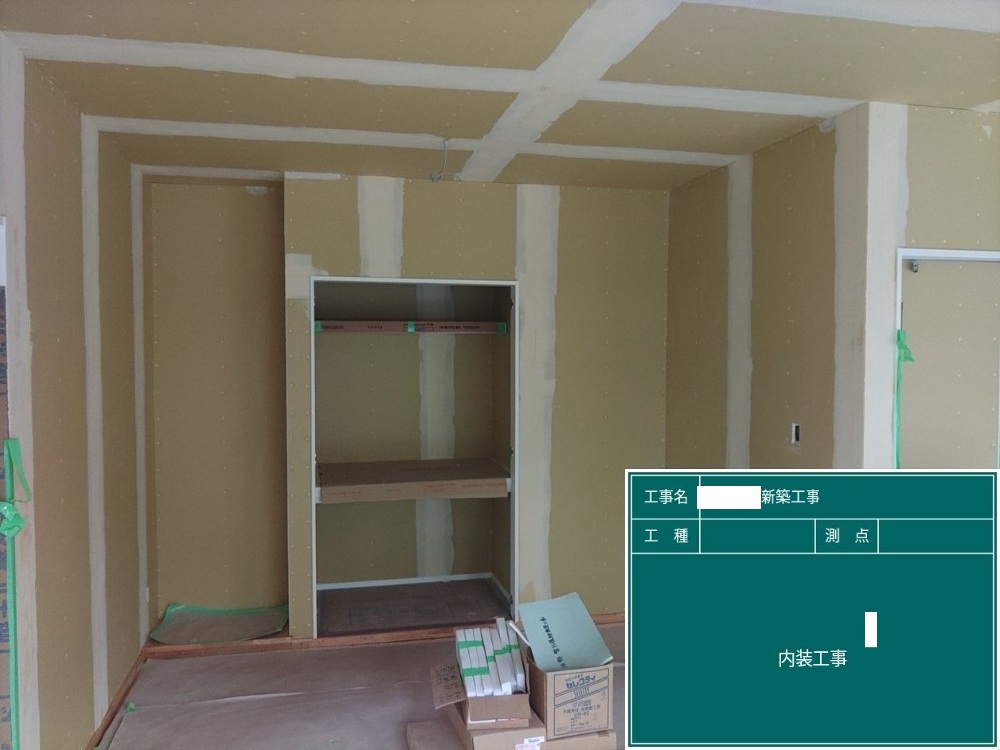

クロス下地
内装の左官工事が始まりました。下地の段差・穴を平にするためにパテ処理を行いました。この作業を丁寧にしてもらうことで、美しい仕上がりになります。
- 13. 2024年05月18日
-

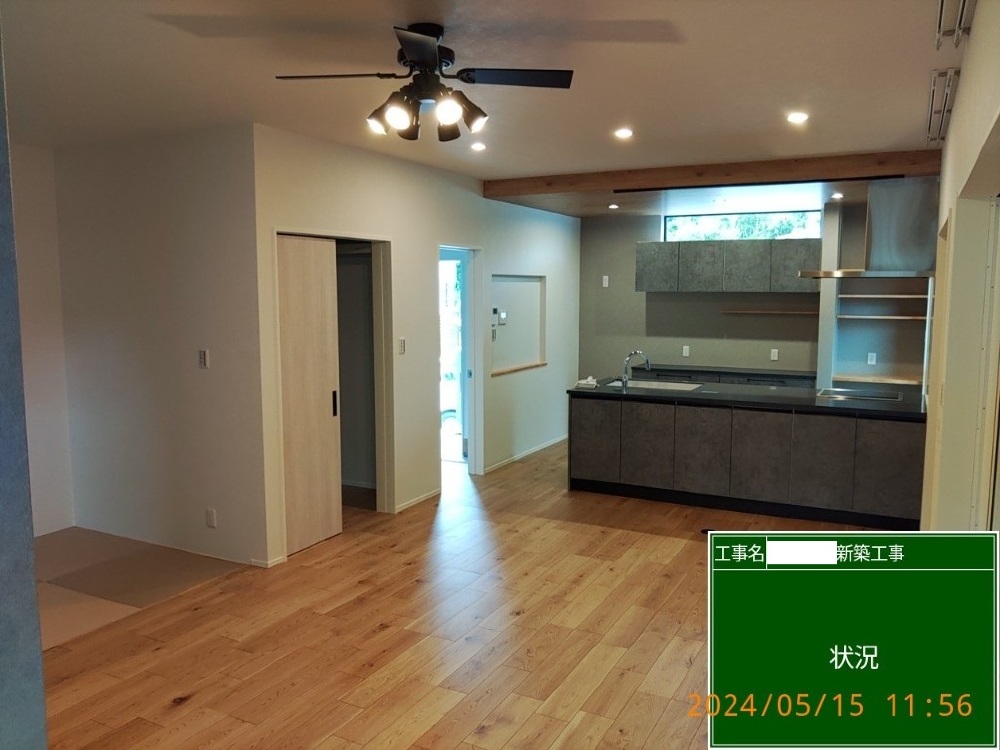

キッチン設置工事
キッチンの設置工事が行われました、もう少しで完成です!
