地域別|すべて

ゆっくりと過ごせるお家

西都市 IY様邸 新築工事

IY様邸 外観パース

建築中レポート

1.2020年01月10日
IY様邸 地盤調査
地盤調査

先端がキリ状になっているスクリューポイントを取り付けたロットに荷重をかけ、25センチ地面にねじ込むのに何回転させたかを測定します。
建築予定の建物の四隅と中央部の計5ヶ所測定します。

2.2020年01月29日

IY様邸 基礎工事(配筋)

基礎工事(配筋)

基準は30㎝ですが東洋ホームは20㎝間隔で配筋を行います。
人通口と呼ばれる床下点検の際に人の通る部分もしっかりと補強筋を入れて強度を上げています。

3.2020年02月10日
IY様邸 土台工事
土台工事

大工さんによる土台工事を開始しました。
基礎パッキンは、床下の換気を良くすると共に基礎と土台の縁を切り、コンクリートが吸った湿気を土台に上げない役目があります。
これで、シロアリを寄せ付けない立派な土台が完成します。合わせて断熱材の敷き込みも行いました。

4.2020年02月14日
IY様邸 足場工事

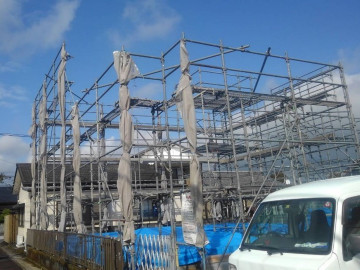

足場工事

建て方に向けて足場の仮設工事が行われました。

5.2020年02月27日
IY様邸 屋根工事

屋根工事

屋根には防水、断熱対策として「アスファルトルーフ」と「遮熱ノアガードⅡ(ゴムアスルーフ+遮熱シート)」を採用しています。工事用の足場が撤去されると間近で見ることは出来ませんが、お家を雨から守ってくれる重要な部分ですので丁寧に施工しています。

6.2020年03月05日
IY様邸 躯体検査

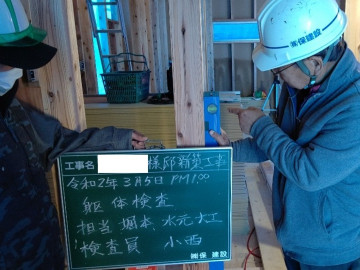

躯体検査

外部検査官により、躯体の検査を行いました。くぎ打ちのピッチ等も細かく検査されます。

7.2020年03月13日
IY様邸 制震システム施工

制震システム施工

「制震」とは、建物の中に制震装置を設置し、地震エネルギーを吸収して揺れを低減する対策です。

8.2020年03月18日
IY様邸 外壁工事
外壁工事

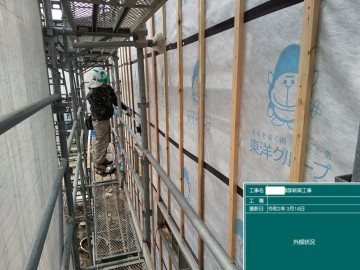

外壁工事が始まりました。
透湿・防水シートを貼り、銅縁を入れて通気層を確保した後、外壁材を施工します。

9.2020年03月24日
IY様邸 断熱材吹き付け状況
断熱材吹き付け状況

吹き付け断熱材を使用し、隙間なく吹き付けていきます。隙間の生じず、高い断熱性能と気密性能を同時に施行する事で、ほかの断熱材に比べて優れた断熱性能を発揮します。従来隙間から入り込んでいた外部の騒音や気になる内部の生活音の漏れもシャットアウト!

10.2020年04月10日
IY様邸 防水工事
防水工事

シーリングの防水工事が行われました。

11.2020年04月15日
IY様邸 プラスターボードはり
プラスターボードはり

室内仕上げの下地材「プラスターボード」を貼っていきます。
このボードは、防火性・耐音性に優れるため、火に強く、音を伝えにくいという特性を持っています。
下地が完了したら、クロスを丁寧に貼っていきます。

12.2020年04月24日
IY様邸 木工事完了検査
木工事完了検査

大工さんによる木工事完了を前に、外部検査官及び大工さん立会いの下完了の検査を行いました。

13.2020年05月09日
IY様邸 内装・クロス工事
内装・クロス工事

内部造作、壁紙クロス関係の工事がスタートしました。いよいよ完成間近です。

14.2020年05月14日

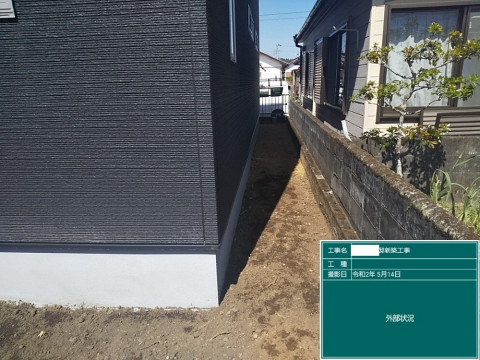

外構工事
IY様邸外構工事

お家の完成を前にお庭や駐車場などの外構工事を行っていきます。
