グレーシュガーの明るいお家
宮崎市 KK様邸 新築工事
地域別|すべて
建築中レポート
- 1. 2025年04月24日
-

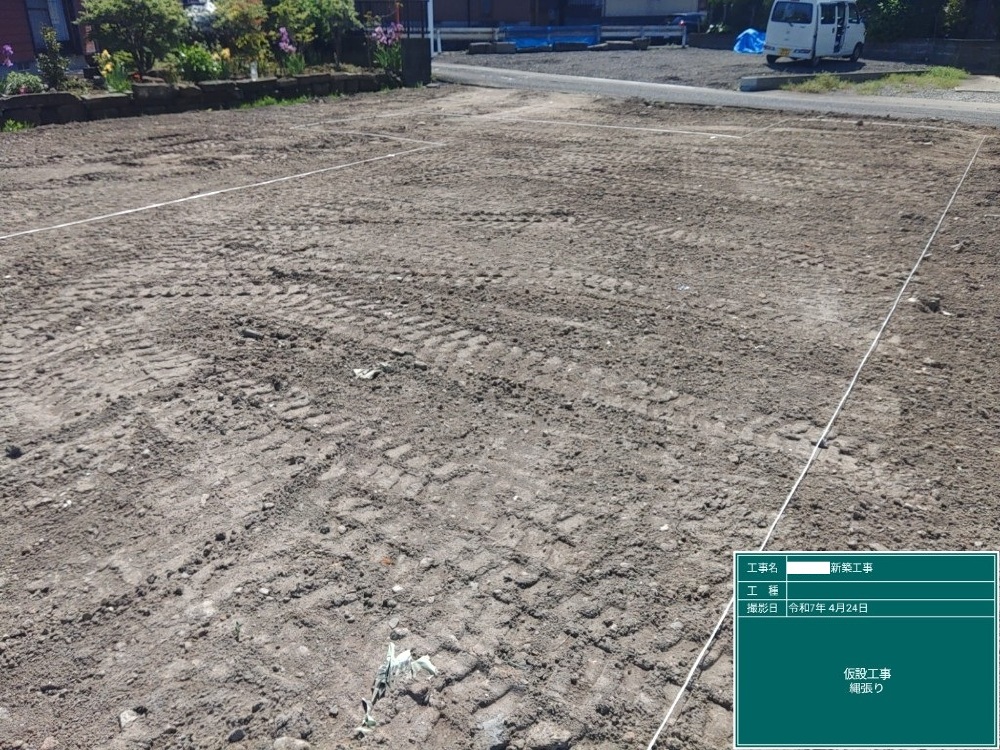

縄張り
基礎工事を始める前の縄張りが行われました。これによりお客様と実際の建物の大きさや駐車場の位置等を体感することが出来ます。
いよいよ KK様邸の着工です!完成までレポートを続けていきますので、お楽しみに♪
- 2. 2025年06月16日
-

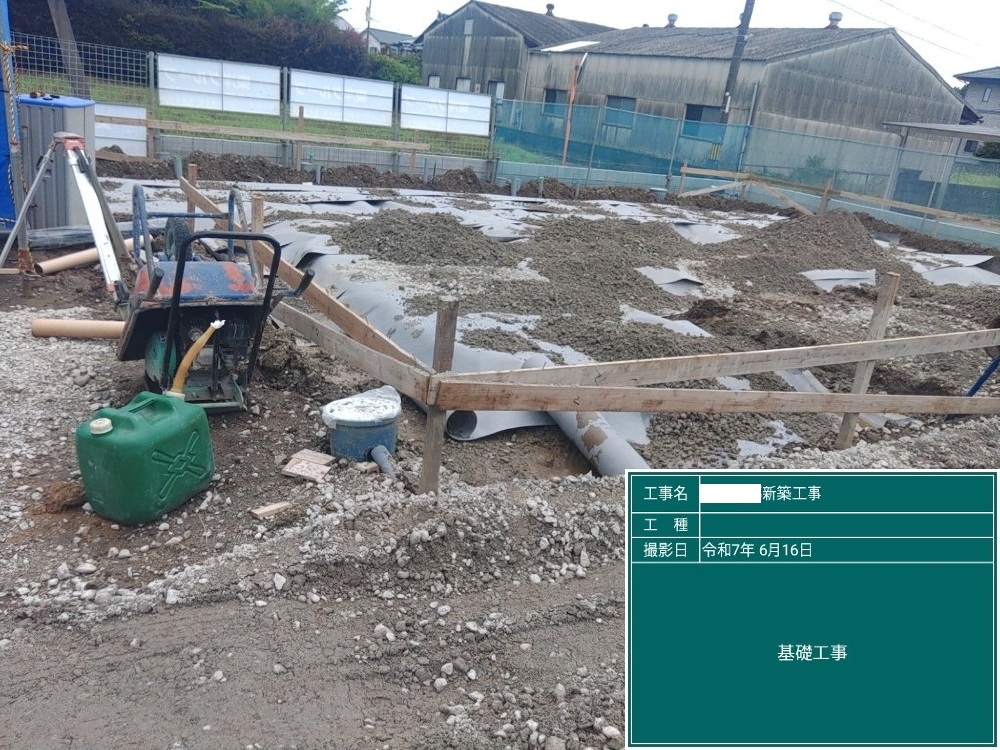

テクトンシート敷込・転圧
テクトンシートの敷込を行いました。地盤を安定させる工法です。不同沈下を防ぐのはもちろん、有害物質を発生させません。続けて砕石敷込を行います。基礎が沈まない様に必要な地耐力を出します。
- 3. 2025年06月30日
-

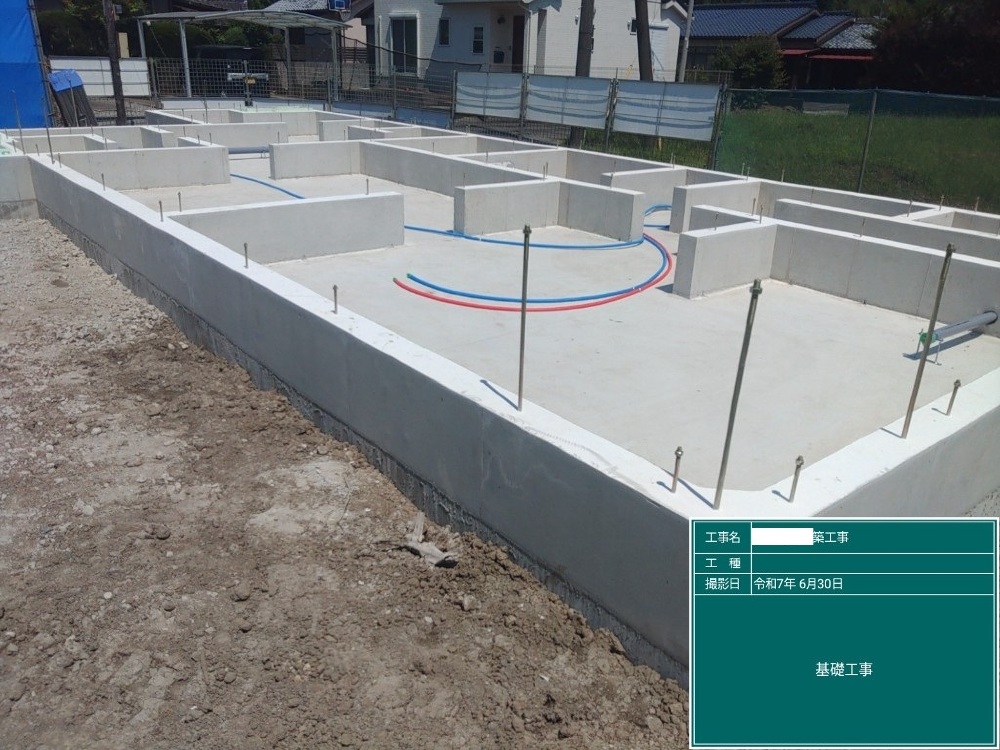

基礎完成
コンクリートを打設し、型枠を外して立派な基礎が完成しました!基礎が水平に施工されているかミリ単位で測定します。これからこの上に建っていく建物の基になる重要な工程です。もちろん、水平施工は保たれ、問題は無しでした。
- 4. 2025年07月05日
-

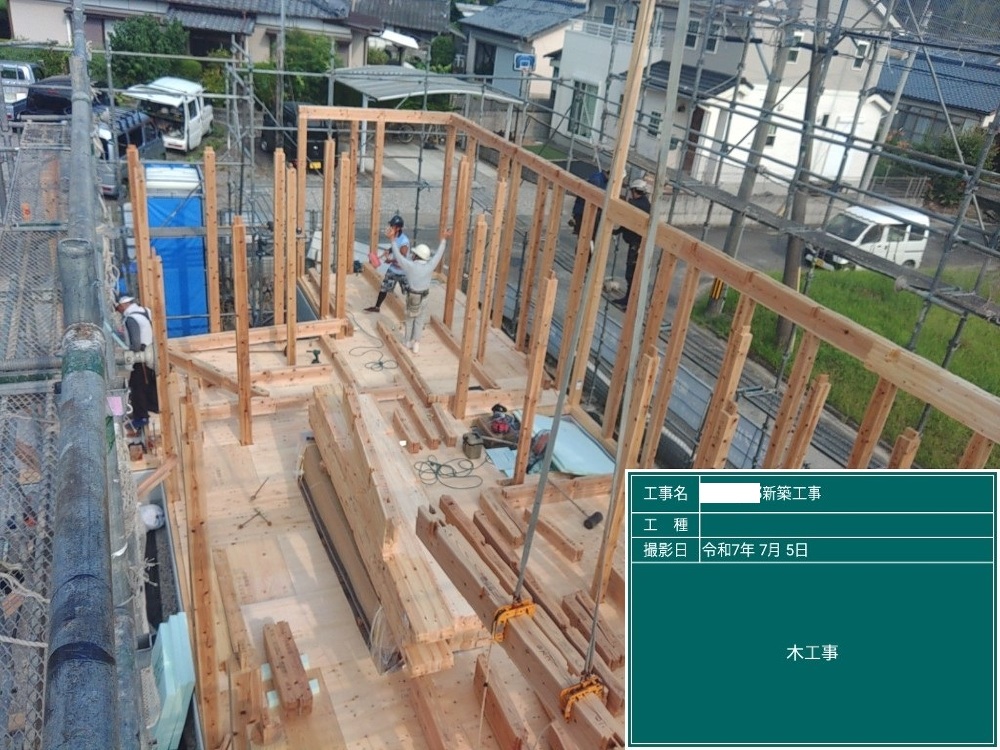

祝・上棟
晴天に恵まれる中、いよいよ大工さんたちとクレーンによる建て方の作業です。一気にお家の姿が出来上がります。
上棟後はすぐに建物を濡らさないようにビニールシートで養生をします。骨組みが見える貴重な姿です。
- 5. 2025年07月18日
-

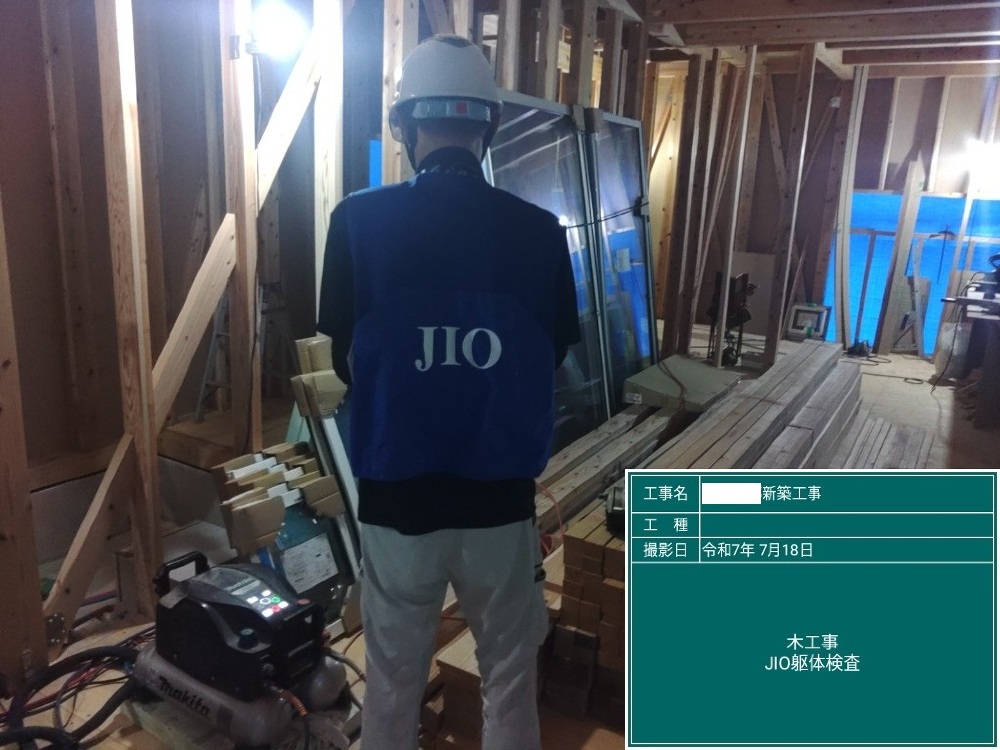

JIO躯体検査
国土交通省登録・指定のJIO(日本住宅保証検査機構)による2回目の検査です。柱・梁や筋交い・外壁パネル等が図面通りに配置され、それらが設計通り金物で補強されているか、屋根は規定通り造られているか等細かくチェックします。見えなくなってしまう所だからこそ、厳しい目で見て頂くと安心できます。もちろん何も指摘を受けること無く合格しました。
- 6. 2025年07月25日
-

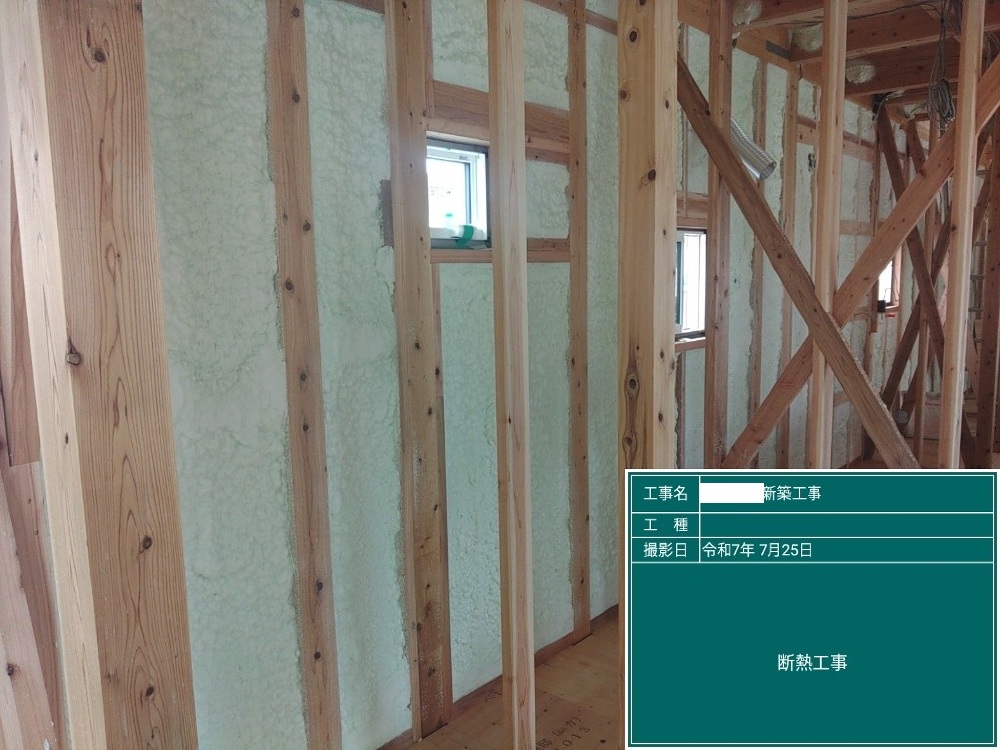

断熱材吹き付け状況(SDGs取り組みの一つ)
SDGsの取り組みの一つで、環境負荷低減に貢献する植物由来の原料を配合した断熱材を採用しています。現場での発泡断熱材で隙間なく吹き付けていきます。隙間の生じず、高い断熱性能と気密性能を同時に施工する事で、ほかの断熱材に比べて優れた断熱性能を発揮します。高気密・高断熱な東洋ホームのお家です。従来隙間から入り込んでいた外部の騒音や気になる内部の生活音の漏れもシャットアウト!
- 7. 2025年07月29日
-

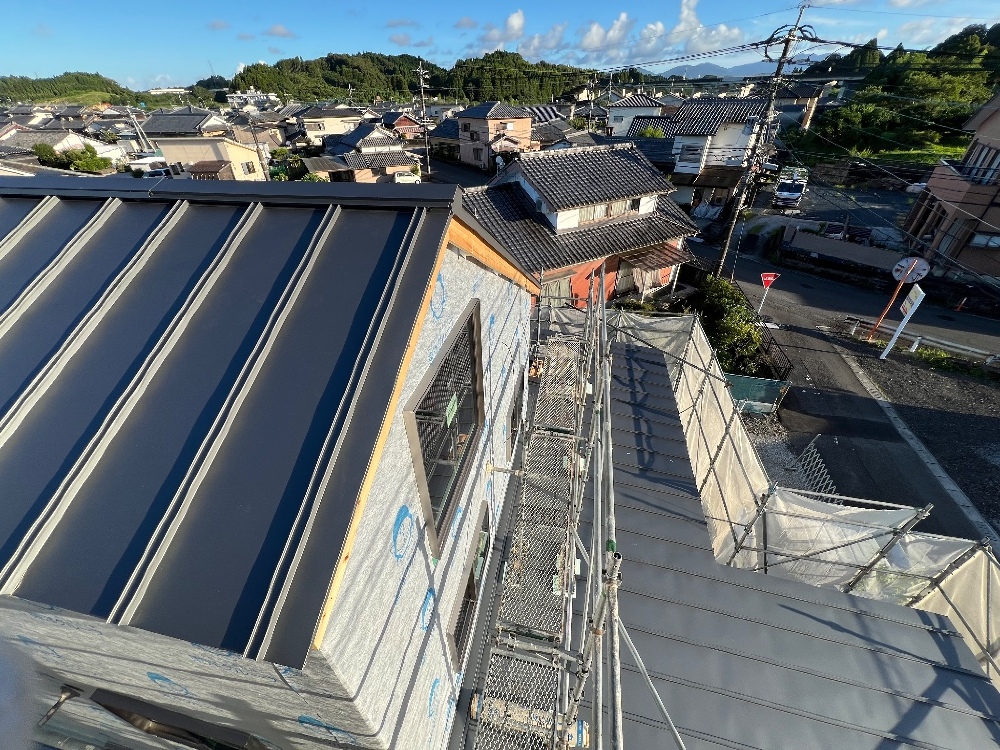

屋根板金工事
ガルバリウム鋼板屋根が施工されました。
- 8. 2025年08月22日
-

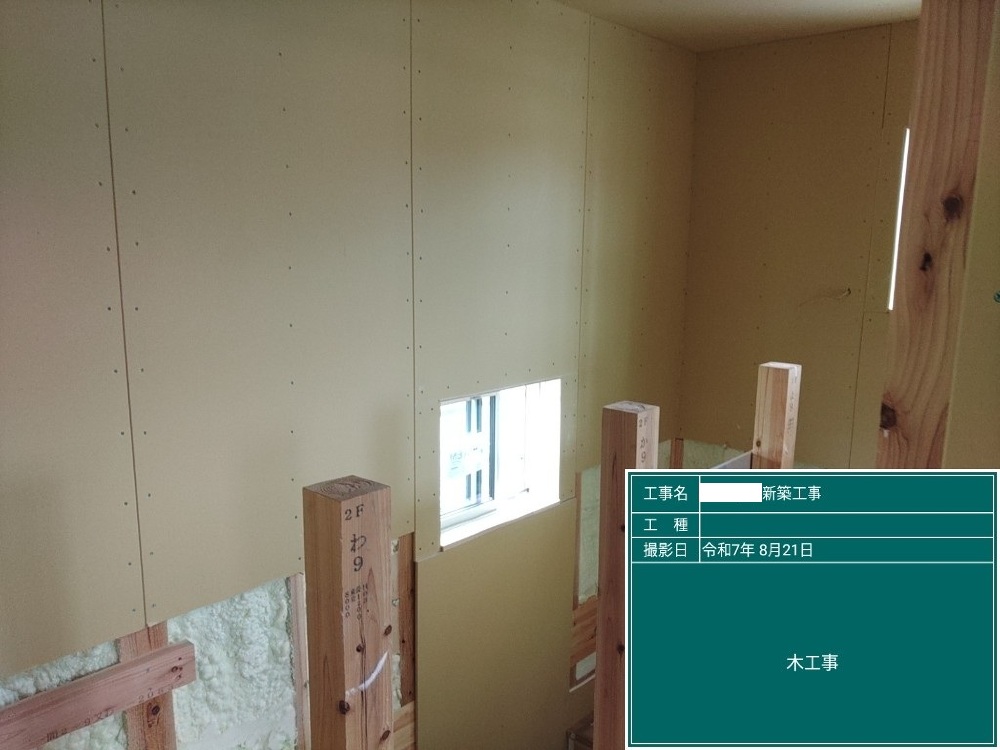

プラスターボード貼り
室内仕上げの下地材「プラスターボード」を貼っていきます。
このボードは、防火性・耐音性に優れるため、火に強く、音を伝えにくいという特性を持っています。部屋の区切りが分かりやすくなりますね!
下地が完了したら、クロスを丁寧に貼っていきます。
- 9. 2025年09月09日
-

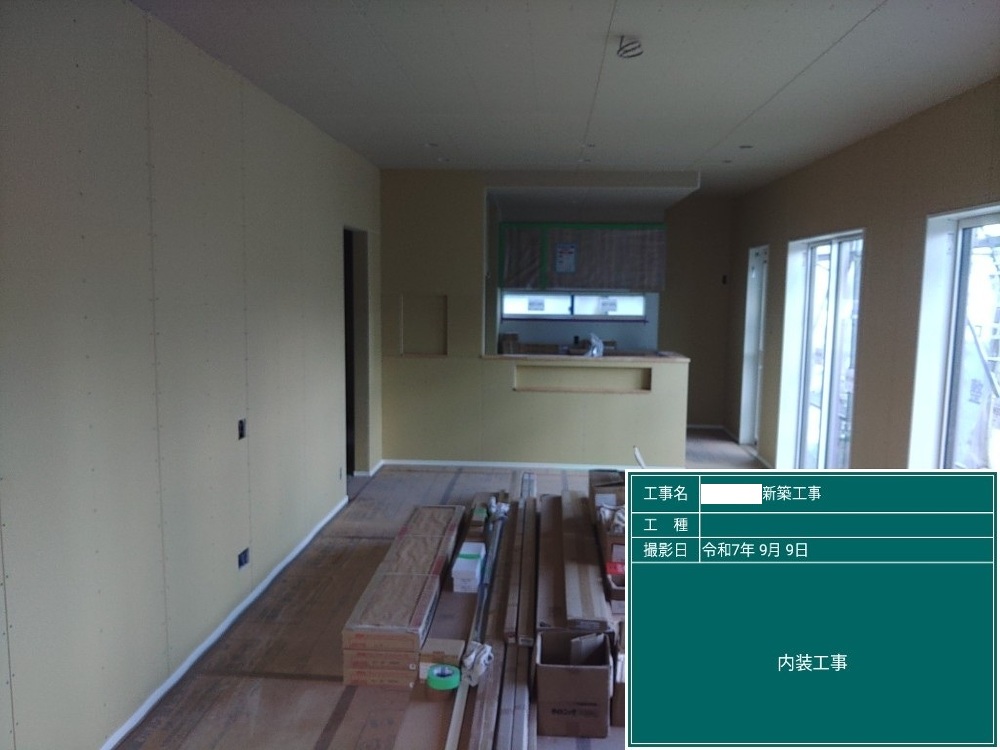

キッチン設置工事
キッチンの設置工事が行われました、もう少しで完成です!
- 10. 2025年09月10日
-

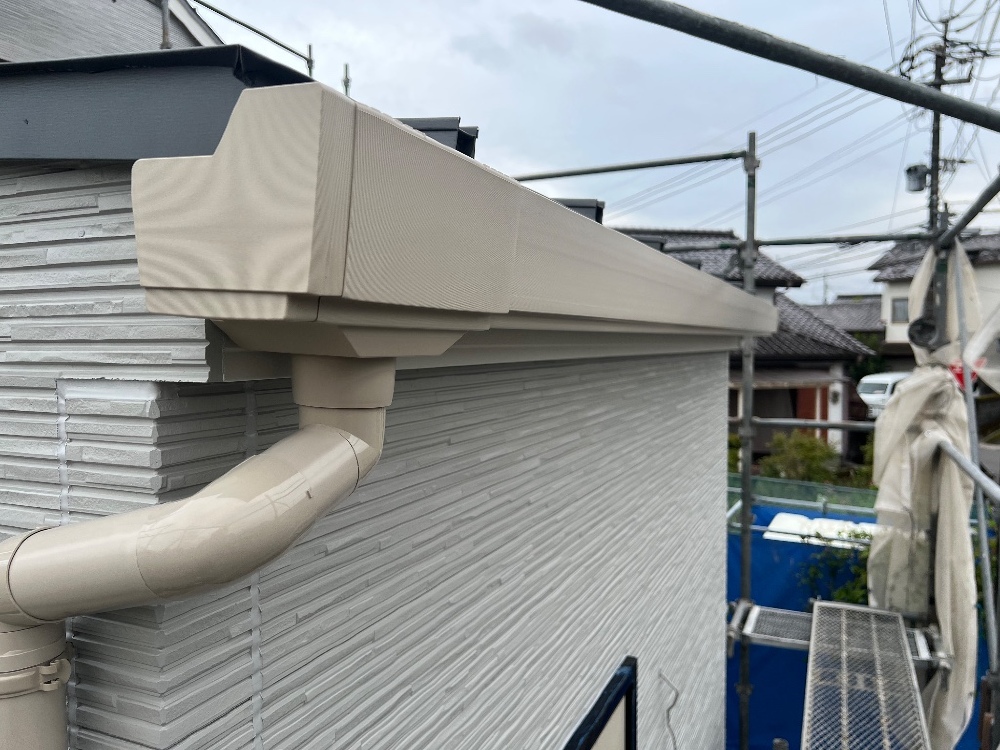

板金工事
雨どい取り付け等の板金工事が行われました。
- 11. 2025年09月30日
-
社内検査
社内&保会(東洋ホーム協力業者会)と共に建物の検査後、住宅センターの完了検査、お施主様の検査と段階をおっていきます。
