ワンフロアで家族が憩う平屋

木脇モデルハウスNo.8

地域別|すべて

木脇8 外観パース

建築中レポート

1. 2024年03月05日
木脇モデルハウスNo.8 地盤調査

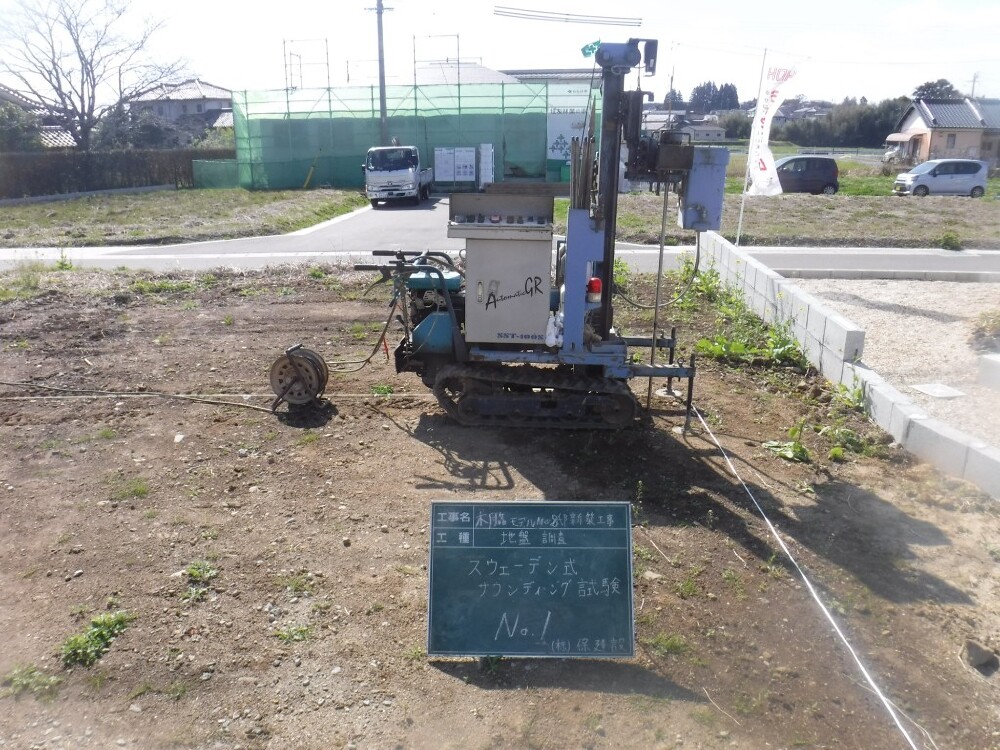

地盤調査

「スウェーデン式サウンディング試験」で地盤調査を行いました。先端がキリ状になっているスクリューポイントを取り付けたロッドに荷重をかけ、N値を測定します。ロッドを埋め込み、5kg、15kg、25kg・・・と最大100kgまで負荷をかけて、規定の深さまでロッドをねじ込んでいきます。
建築予定の建物の四隅と中央部の計5ヶ所測定します。

2. 2024年03月25日
木脇モデルハウスNo.8 防腐・防蟻処理

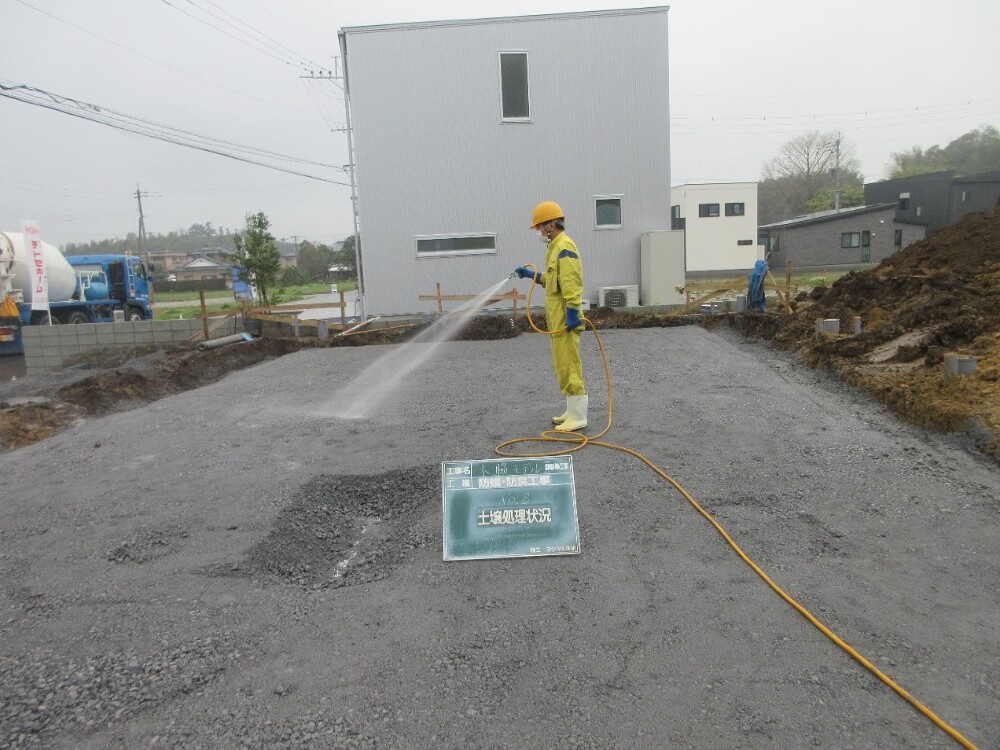

防腐・防蟻処理

住宅の大敵「シロアリ」を防ぐ為の、土壌処理を行いました。
防腐・防蟻処理は日本シロ蟻対策協会の規定する防除施工基本大網に則って工事しております。

3. 2024年04月18日
木脇モデルハウスNo.8 木工事

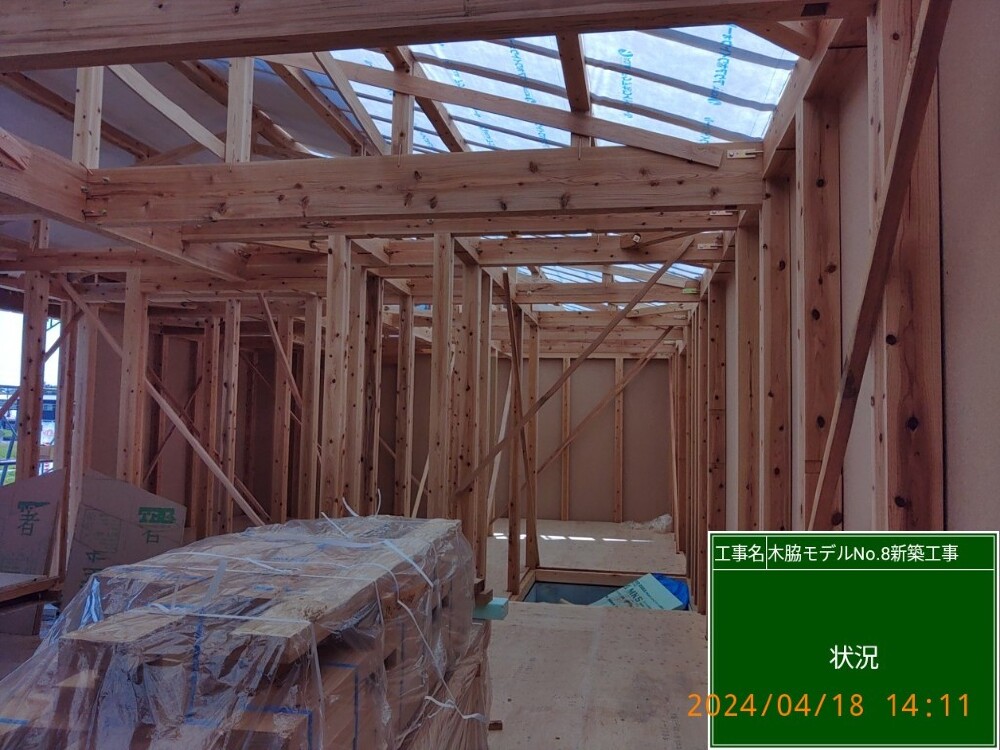

木工事

お家の内部を丁寧に造りこんでいく木工事の状況です。

4. 2024年04月27日
木脇モデルハウスNo.8 木部処理

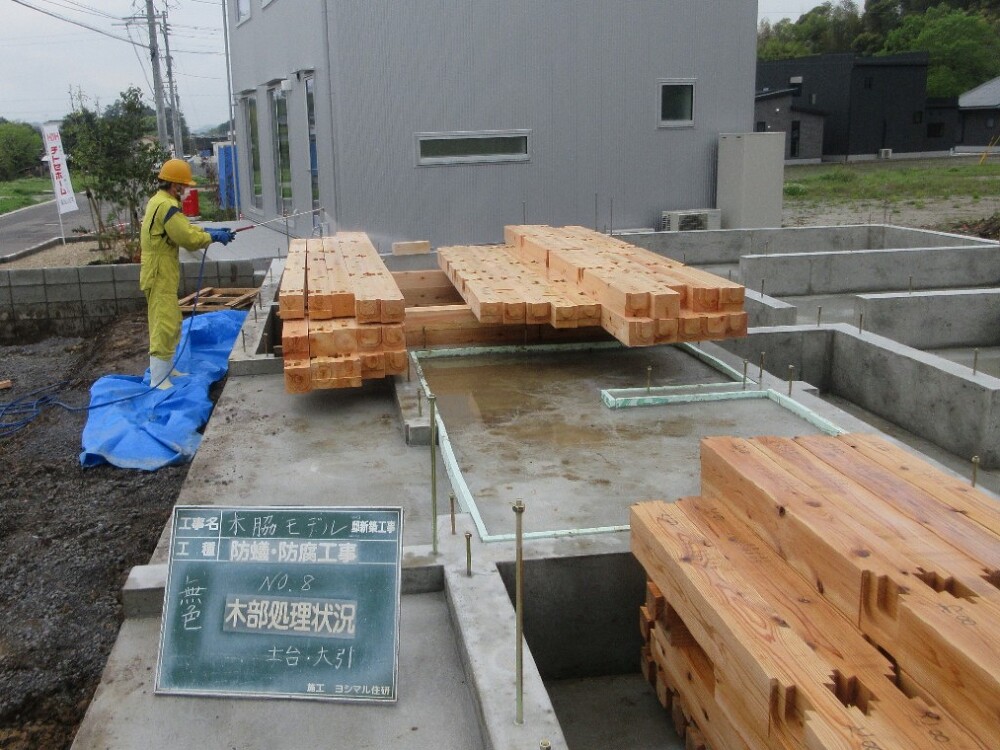

木部処理

住宅の大敵「シロアリ」を防ぐ為の、木部処理を行いました。
防腐・防蟻処理は日本シロ蟻対策協会の規定する防除施工基本大網に則って工事しております。

5. 2024年05月06日
木脇モデルハウスNo.8 躯体検査

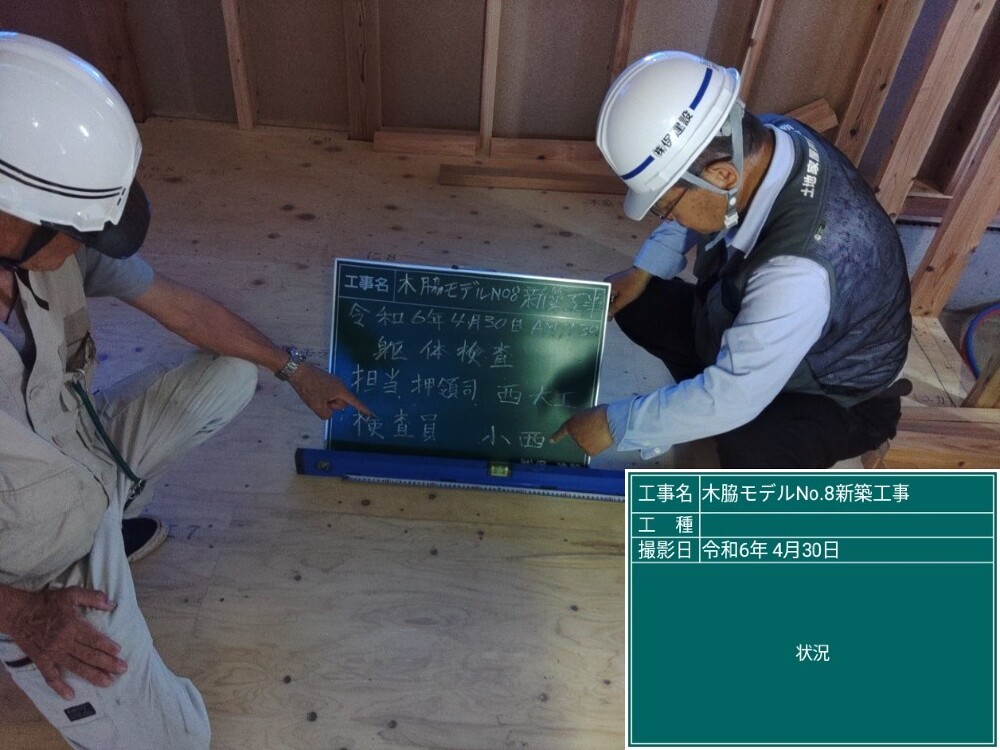

躯体検査

外部検査官により、躯体の検査を行いました。くぎ打ちのピッチ等も細かく検査されます。

6. 2024年05月11日
木脇モデルハウスNo.8 屋根板金工事

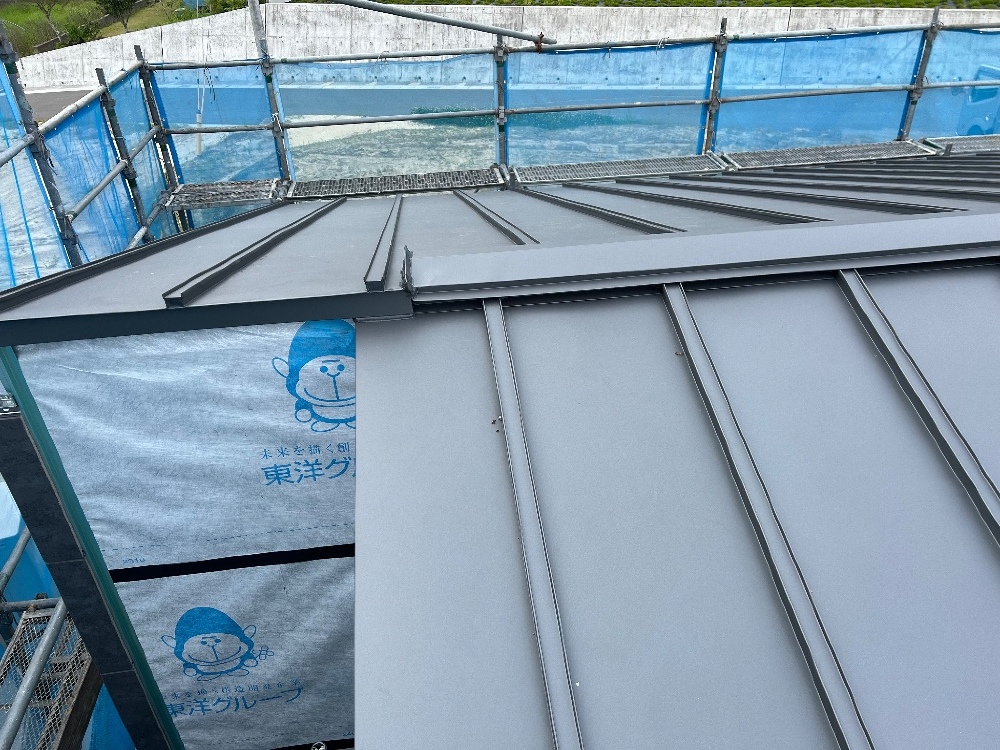

屋根板金工事

ガルバリウム鋼板屋根が施工されました。

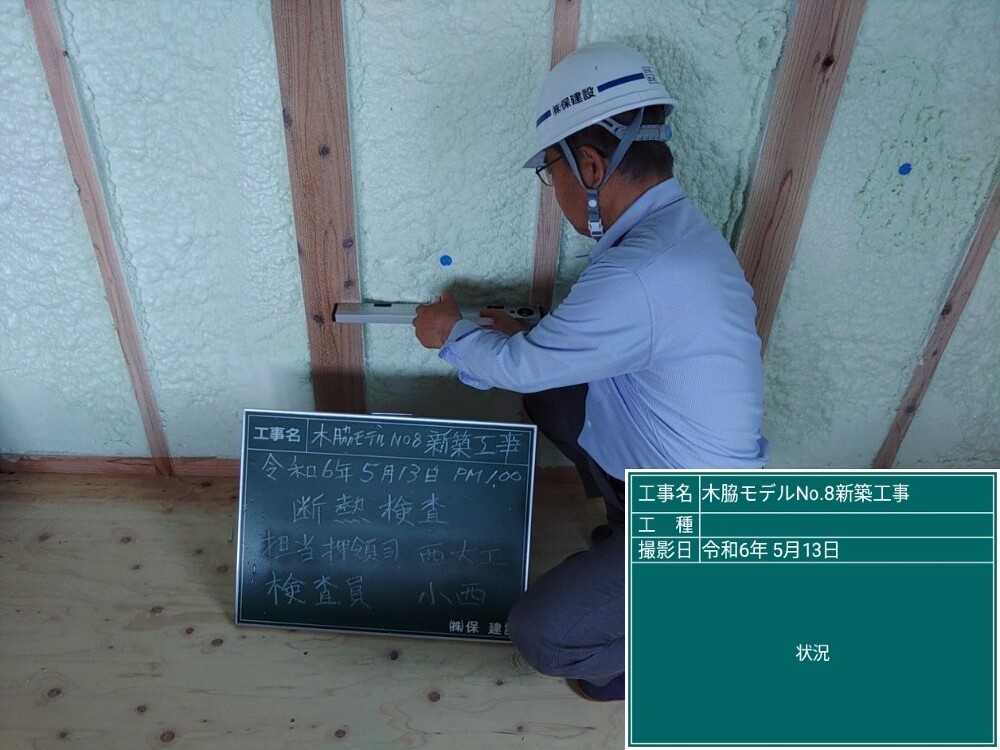

7. 2024年05月15日
木脇モデルハウスNo.8 断熱材吹き付け状況(SDGs取り組みの一つ)

断熱材吹き付け状況(SDGs取り組みの一つ)

SDGsの取り組みの一つで、環境負荷低減に貢献する植物由来の原料を配合した断熱材を採用しています。現場での発泡断熱材で隙間なく吹き付けていきます。隙間の生じず、高い断熱性能と気密性能を同時に施工する事で、ほかの断熱材に比べて優れた断熱性能を発揮します。高気密・高断熱な東洋ホームのお家です。従来隙間から入り込んでいた外部の騒音や気になる内部の生活音の漏れもシャットアウト!

8. 2024年06月07日
木脇モデルハウスNo.8 板金工事

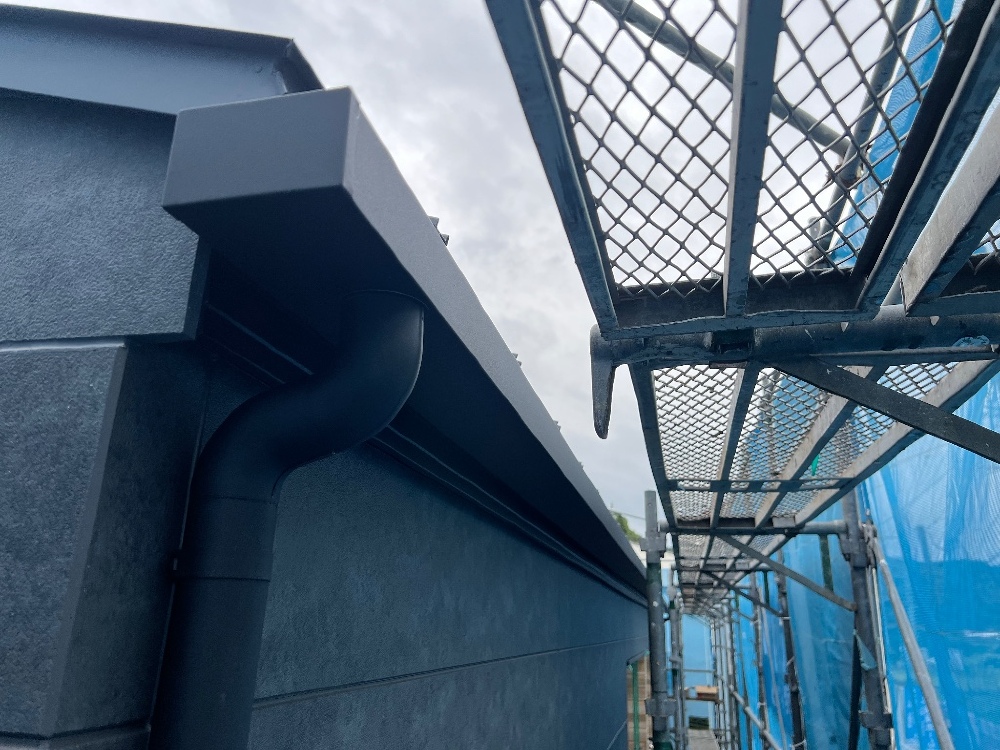

板金工事

雨どい取り付け等の板金工事が行われました。

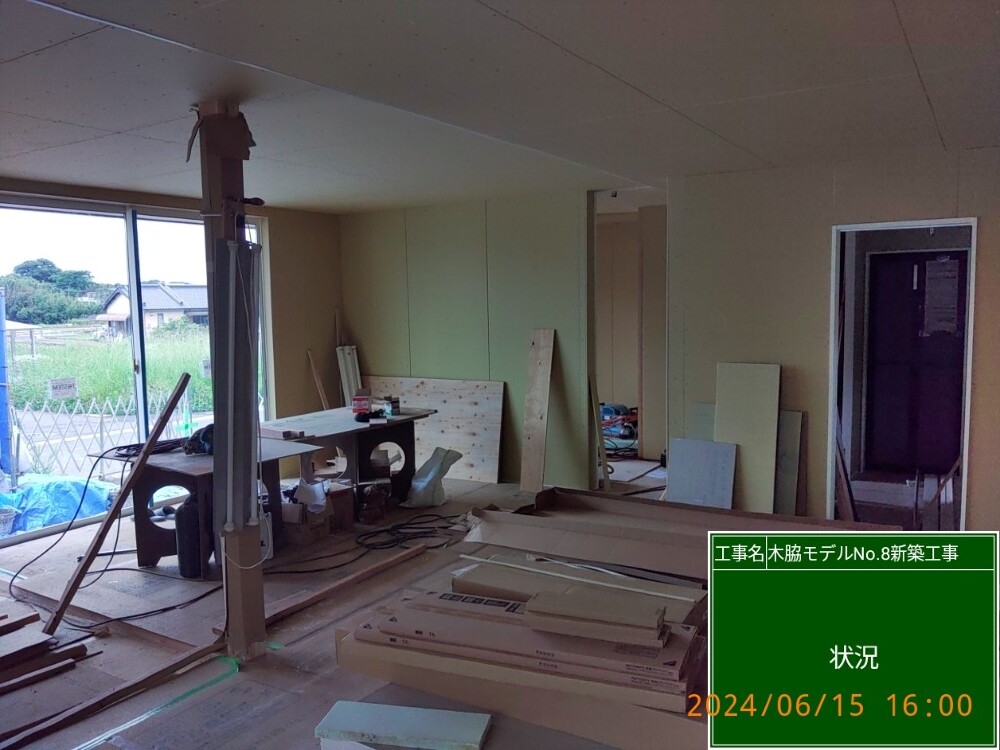

9. 2024年06月15日
木脇モデルハウスNo.8 プラスターボード貼り

プラスターボード貼り

室内仕上げの下地材「プラスターボード」を貼っていきます。
このボードは、防火性・耐音性に優れるため、火に強く、音を伝えにくいという特性を持っています。部屋の区切りが分かりやすくなりますね!
下地が完了したら、クロスを丁寧に貼っていきます。

10. 2024年07月03日

木脇モデルハウスNo.8 木工事完了検査

木工事完了検査

大工さんによる木工事完了を前に、外部検査官及び大工さん立会いのもとビスのピッチや仕上がりをチェックし、完了の検査を行いました。

11. 2024年07月06日
TT様邸 クロス下地

クロス下地

内装の左官工事が始まりました。下地の段差・穴を平にするためにパテ処理を行いました。この作業を丁寧にしてもらうことで、美しい仕上がりになります。

12. 2024年07月26日

木脇モデルハウスNo.8 社内検査

社内検査

社内&保会(東洋ホーム協力業者会)と共に建物の検査後、住宅センターの完了検査、お施主様の検査と段階をおっていきます。

13. 2024年08月09日

木脇モデルハウスNo.8 外構工事

外構工事

お家の完成を前にお庭や駐車場などの外構工事を行っていきます。
