宮崎市 KH様邸 新築工事

外観
  • 建築中レポート

1.2016年09月10日

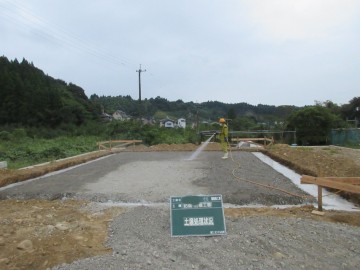

縄張り
縄張り
基礎工事を始める前の縄張りが行われました、いよいよ着工です!完成までレポートを続けていきますのでお楽しみに。
2.2016年09月30日
防蟻・防腐処理
防蟻・防腐処理
住宅の大敵「シロアリ」を防ぐ為の、土壌処理を行いました。
防腐・防蟻処理は公益社団法人日本シロ蟻対策協会の規定する防除施工基本大網に則って工事しております。
3.2016年10月04日

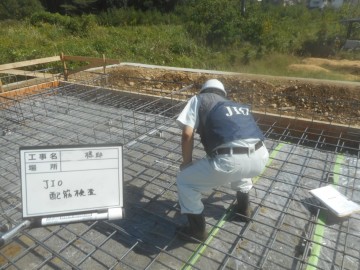

JIO配筋検査
JIO配筋検査
JIO(日本住宅保証検査機関)による配筋検査が行われました。
4.2016年10月11日

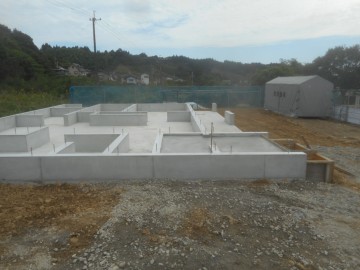

基礎完成
基礎完成
コンクリートを打設し、型枠を外して基礎が完成しました!
5.2016年10月17日
 二度目の防蟻処理
二度目の防蟻処理
土台への防蟻処理が行われました。シロアリ対策はバッチリです。
6.2016年10月20日

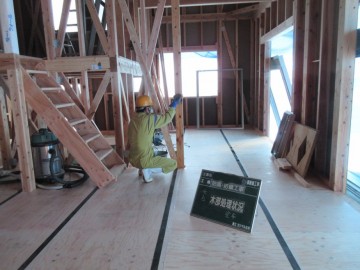

内部状況
内部状況
上棟後はすぐに躯体を濡らさないようにビニールを巻きます。
7.2016年10月21日

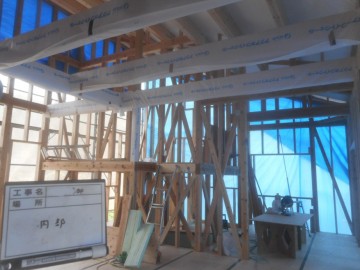

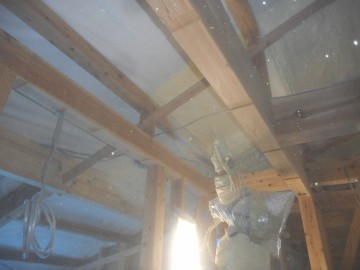

断熱材吹き付け状況
断熱材吹き付け状況
アクアフォームという断熱材を使用し、隙間なく吹き付けていきます。隙間の生じないアクアフォームは、高い断熱性能と気密性能を同時に施行する事で、ほかの断熱材に比べて優れた断熱性能を発揮します。従来隙間から入り込んでいた外部の騒音や気になる内部の生活音の漏れもシャットアウト!
8.2016年11月02日

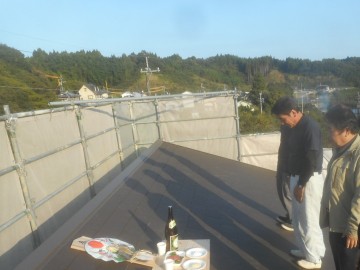

上棟式
上棟式
本日、上棟式が行われました。K様には、たくさんのおもてなしを頂き、東洋グループ社員・保会業者一同、心より御礼申し上げます。本日は、誠におめでとうございます。
9.2016年11月03日

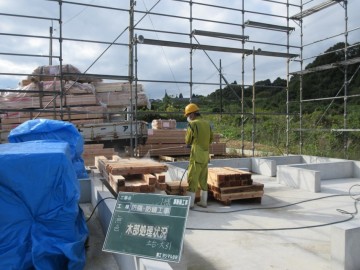

木部防蟻処理
木部防蟻処理
土台・大引きに続いて、最後に木部の防蟻処理を行います。この三工程によりようやく白蟻保証が得られます。
10.2016年11月07日

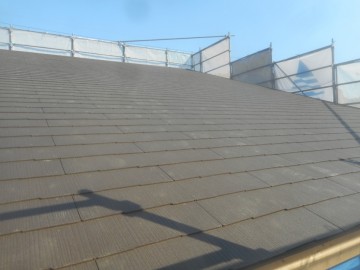

屋根工事
屋根工事
屋根には防水、断熱対策として「アスファルトルーフ」と「遮熱ノアガードⅡ(ゴムアスルーフ+遮熱シート)」を採用しています。工事用の足場が撤去されると、間近で見ることは出来ませんが、お家を雨から守ってくれる重要な部分ですので、丁寧に施工しています。
11.2016年12月19日

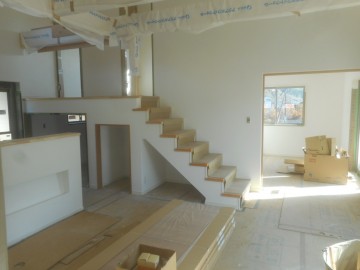

内装・クロス工事
内装・クロス工事
クロス工事が始まりました。いよいよ完成間近!
12.2016年12月25日

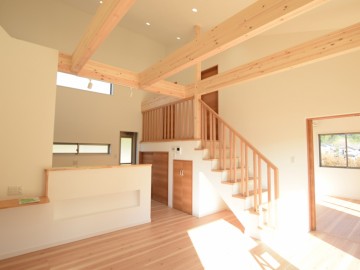

完成-お引き渡し
完成-お引き渡し
開放感あふれる吹き抜けと、お施主様にぴったりな暮らしやすい間取りのお家の完成です。Kさまご新築おめでとうございます♪
